三门峡2019年7月工程进度出炉,你的房子盖到什么程度了?

2019-07-17 11:35来源:三门峡房产网字体:[] 微信二维码用手机看 分享到: 微信二维码

安和苑

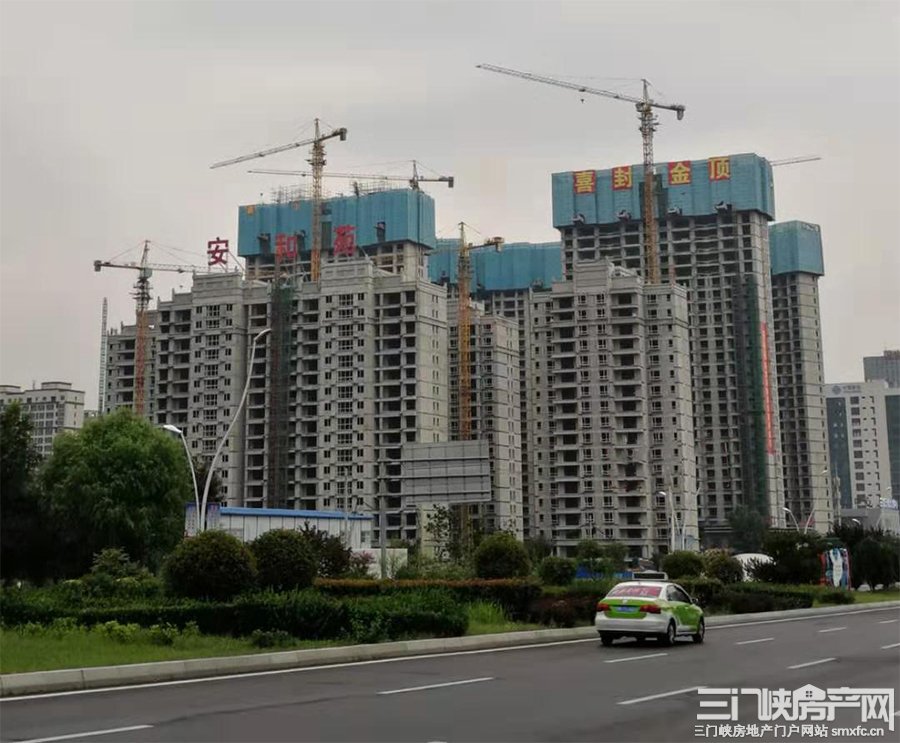

三门峡安和苑实景图

△安和苑实景图

【1#楼】

东单元30层混凝土浇筑完成,西单元31层混凝土浇筑完成,3至20层砌体砌筑完成,11层以下二次结构浇筑完成。

【2#楼】

东单元30层、西单元31层顶板钢筋绑扎完成,等待浇筑混凝土,1至17层砌体砌筑完成,11层以下二次结构浇筑完成。

【3#楼】

已喜封金顶。屋面机房平台板支设完成,21层以下砌体砌筑完成,16层以下二次结构浇筑完成。

【4#楼】

已喜封金顶。32层梁钢筋绑扎完成,24层以下砌体砌筑完成,20层以下二次结构浇筑完成。

【5#楼】

已喜封金顶。屋面防水基层修补验收完成。

【6#楼】

已喜封金顶。屋面防水施工完成。

【7#楼】

已喜封金顶。窗框安装并验收完成,屋面防水施工完成。

【8#楼】

已喜封金顶。屋面防水基层修补验收完成。

中海国际

三门峡中海国际效果图

△效果图

【1#楼】

16层墙柱钢筋绑扎,水电线管预埋

【2#楼】

13层浇筑完毕,二次结构准备开始

【乐福公馆】

8层顶板钢筋绑扎

水电管道预埋,墙柱模板加固

航科城

三门峡航科城效果图

△效果图

【9#、10#、11#楼】

9、10、11号楼正在进行内部细节处理

【8#楼】

8号楼正在建设第十五层

【7#楼】

7号楼正在建设第十层

【6#楼】

6号楼正在建设第九层

【5#楼】

5号楼正在建设第七层

【商业部分】

四层商主体已完工,正在拆除现浇顶模板

【写字楼】

1#写字楼正在进行内部修整

博丰九玺台

博丰九玺台鸟瞰图

△鸟瞰图

【1#楼】

墙柱模板加固,梁钢筋绑扎,浇筑施工

【2#楼】

19层吊模支设,水电线管安装;3层、4层室内抹灰施工

【3#楼】

15层面筋绑扎,墙柱模板加固

【5#楼】

26层梁钢筋绑扎

【6#楼】

铝膜加固施工

【7#楼】

主体封顶,顶层机房模板加固

【8#楼】

17层墙柱钢筋焊接

【10#楼】

主体封顶,顶层机房花架墙柱钢筋绑扎

【11#楼】

17层顶板钢筋绑扎

【13#楼】

主体封顶,顶层机房柱筋绑扎

【15#楼】

主体封顶,二次结构准备开始

【16#楼】

主体封顶;东单元11层墙柱梁板梯浇筑;西单元顶层机房墙柱模板支设

天鹅湖印象

天鹅湖印象实景图

△实景图

【12#楼】

二次结构砌体24层施工中

顶砼浇筑施工进行中

【15#楼】

二次结构砌体24层施工中;屋顶造型模板拆除已完成

骏景御园

骏景御园鸟瞰图

△鸟瞰图

【17-19号楼】

安装入户门、防火门、室内电线穿线,公用部分墙砖地砖完成,外墙真石漆施工中

【21号楼】

主体9层紧张施工中

【11号楼】

主体27层施工,二次结构施工

【23号楼】

分户验收待竣工验收

【15号楼】

21层主体施工中

(温馨提示:如果与各楼盘工程进度不符,请以各楼盘当天工程进度为准。)

声明:本文章系三门峡房产网(www.smxfc.cn)原创整理,支持媒体转载,转载需注明来源:“三门峡房产网”。

三门峡房产网声明:此信息系转载自其他媒体,版权归属于原作者,三门峡房产网转载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。文章内容仅供参考。如本网站转载的作品涉及版权问题,请原作者持相应版权证明与本网站联系。
二维码 扫描上面二维码
移动看资讯
二维码

三门峡房产网官方微信

三门峡人首选置业平台

关于我们  |  联系我们  |  楼盘入驻  |  人才招聘  |  免责声明  |  友情链接  |  举报中心  |  营业执照

Copyright © 2017-2021 smxfc.cn All Rights Reserved.     豫公网安备41120202000163号     豫ICP备17024768号-10     运营:昱飞网络
