安和苑8月末工程进度播报 金秋意更浓,执笔寄佳音

2019-09-03 21:17来源:三门峡房产网字体:[] 微信二维码用手机看 分享到: 微信二维码

安和苑

均价:元/㎡ [商务中心区] 查看地图 [户型] [相册] [动态] 开发商:

这是一封寄给

安和苑业主的家书

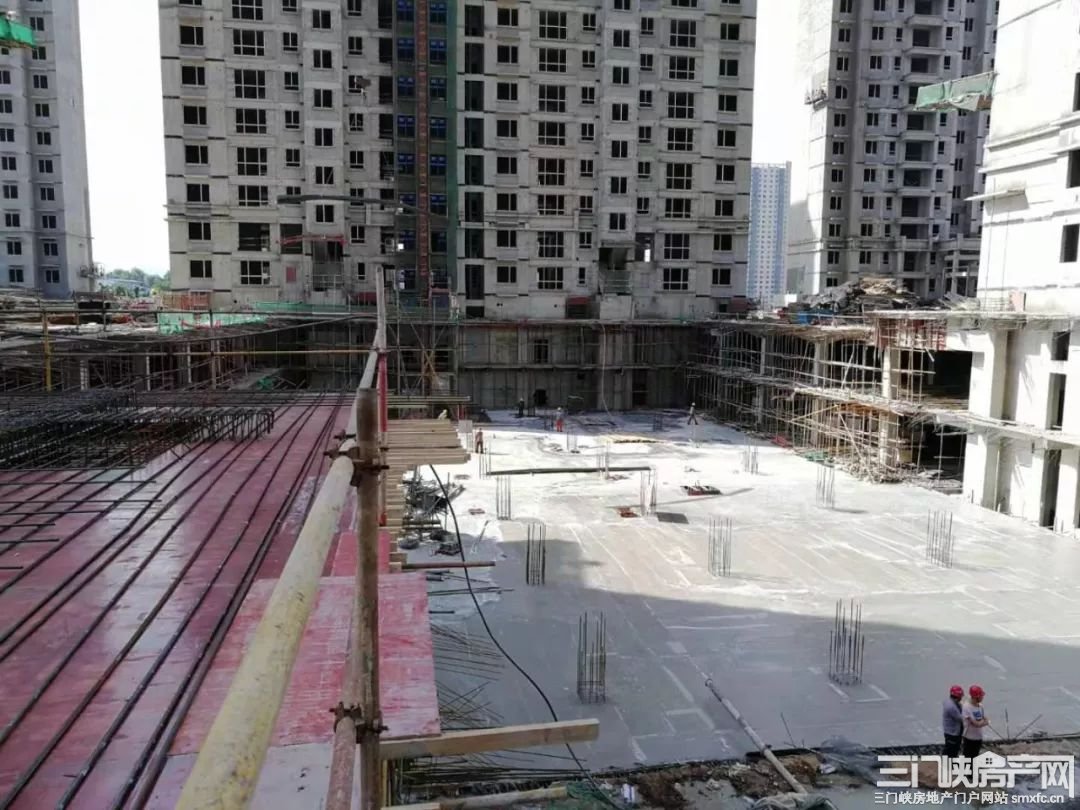

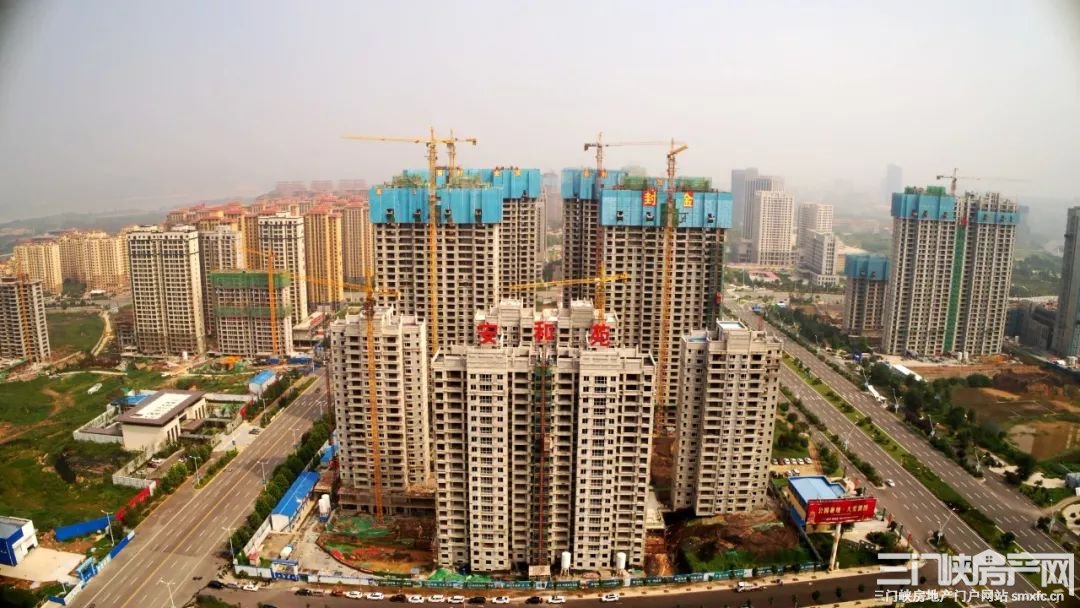

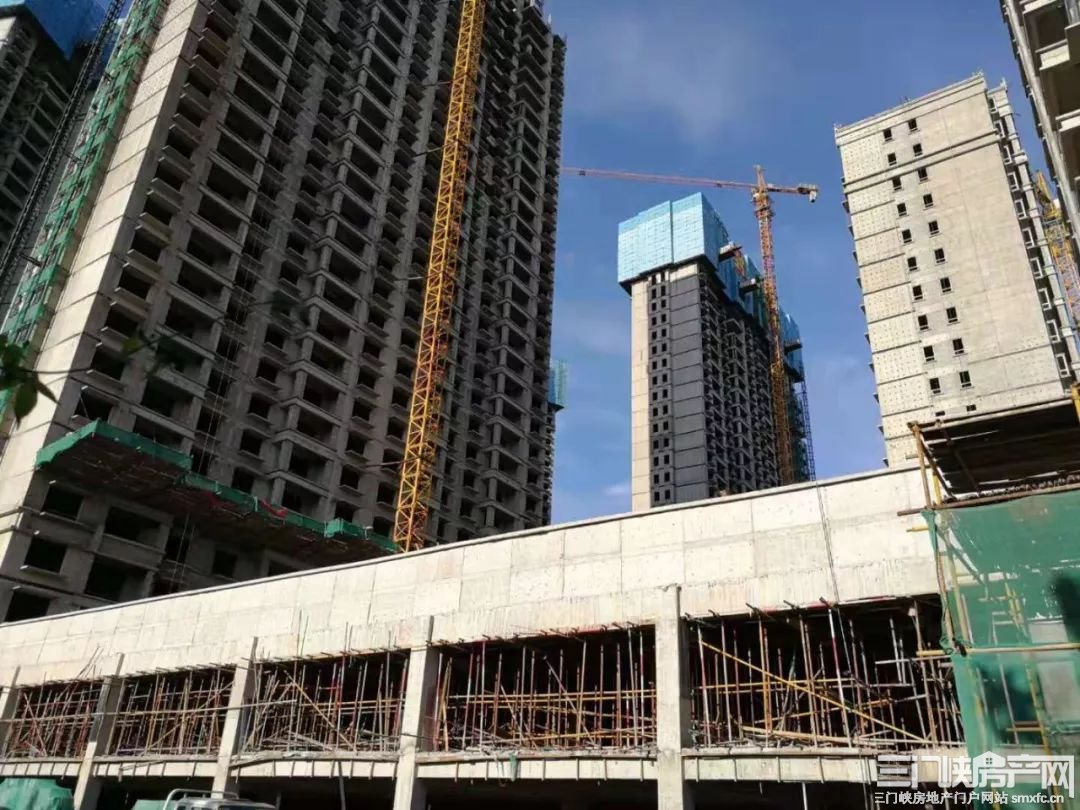

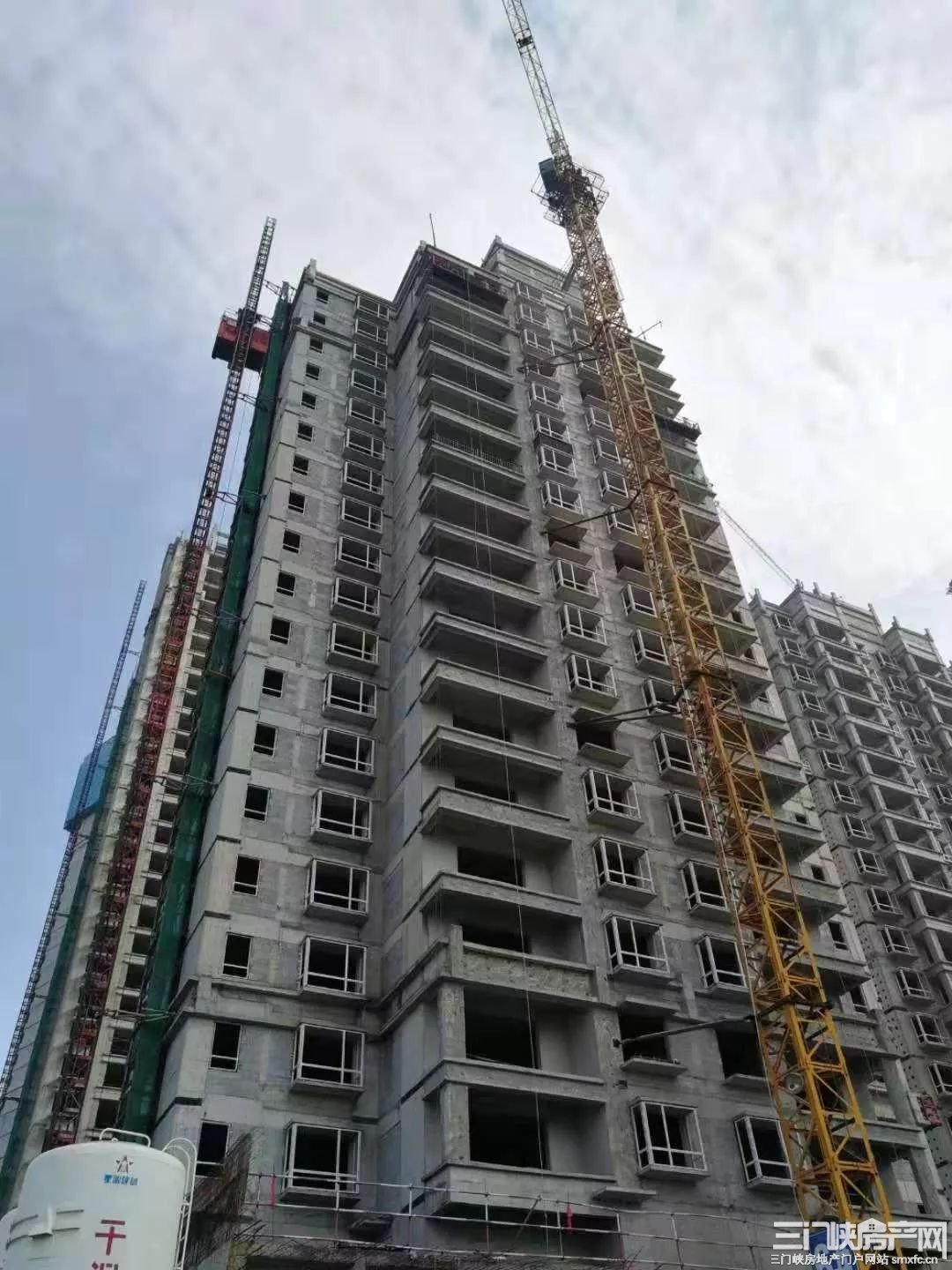

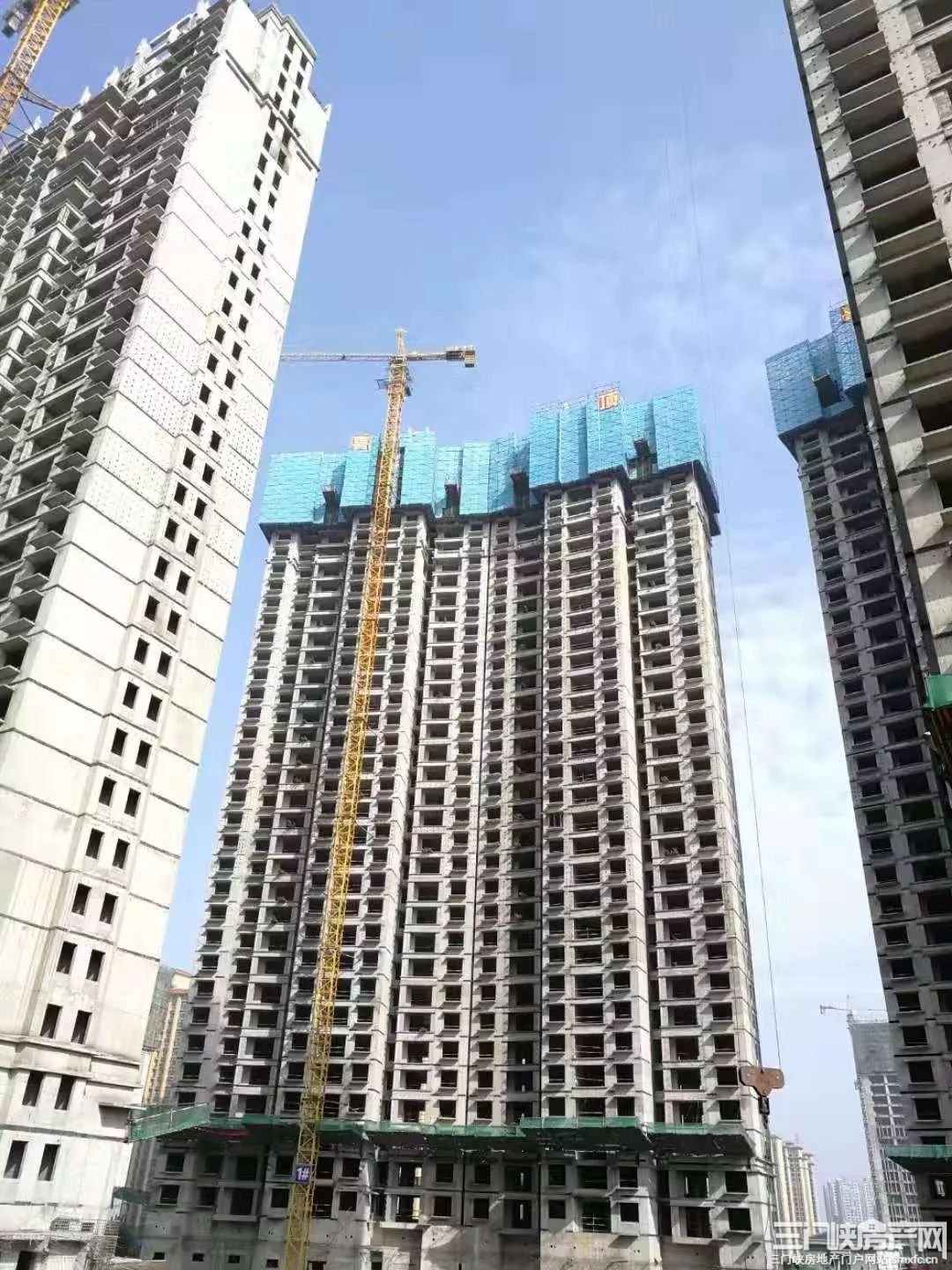

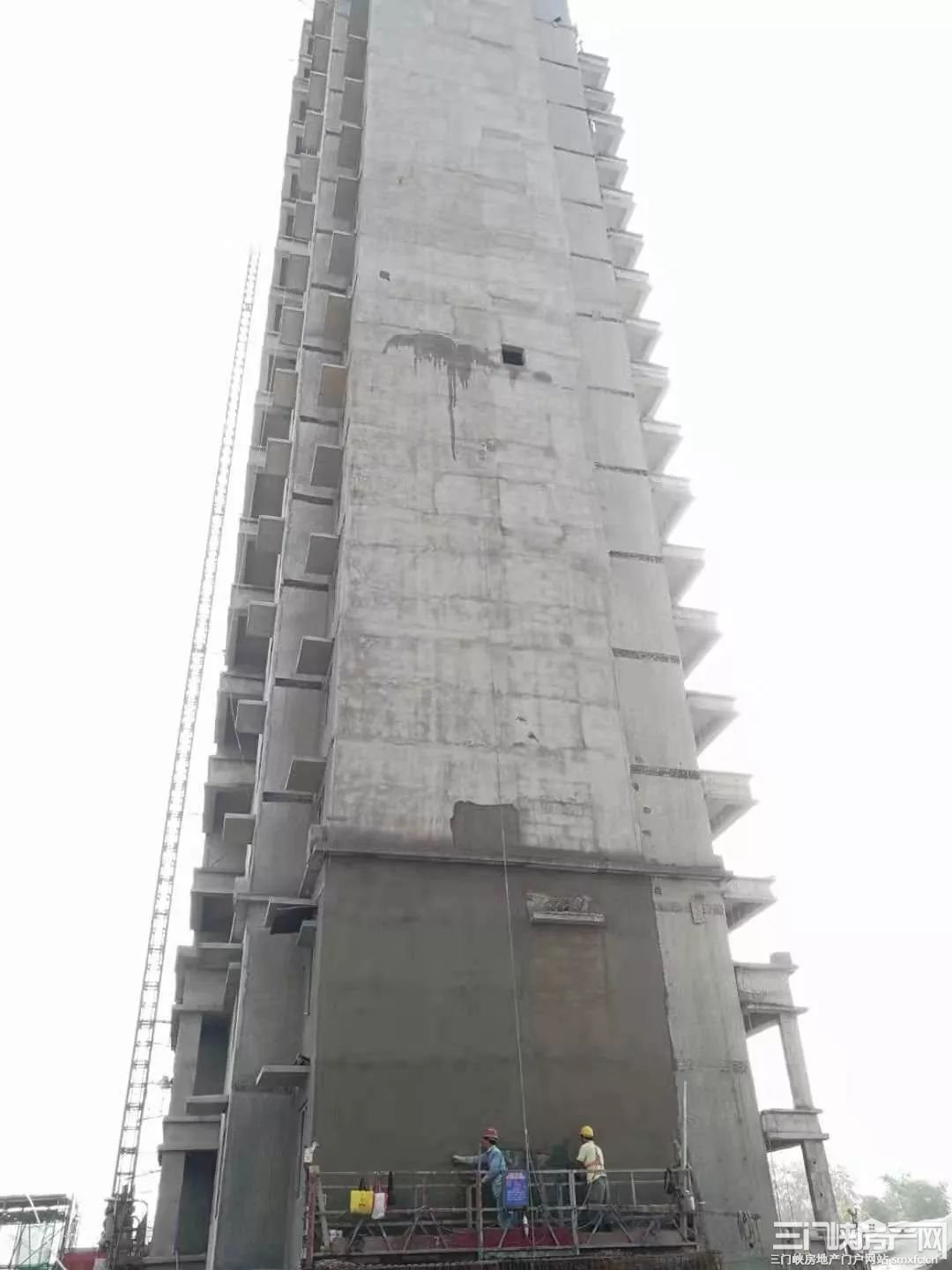

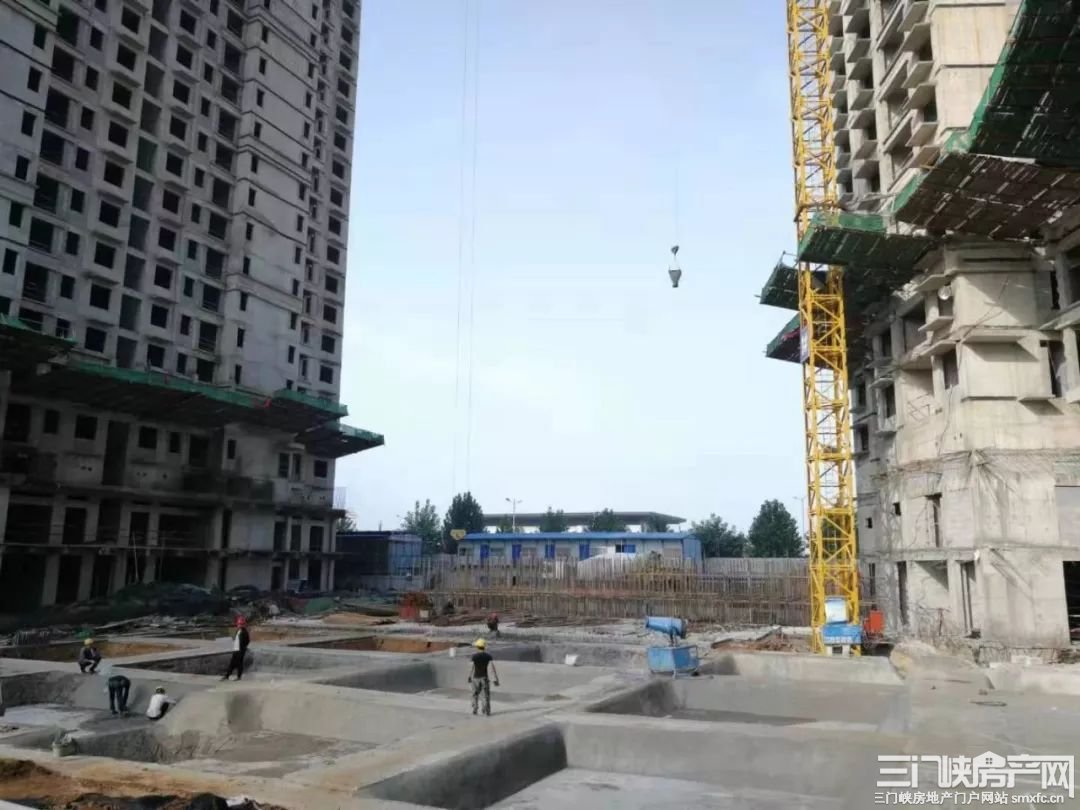

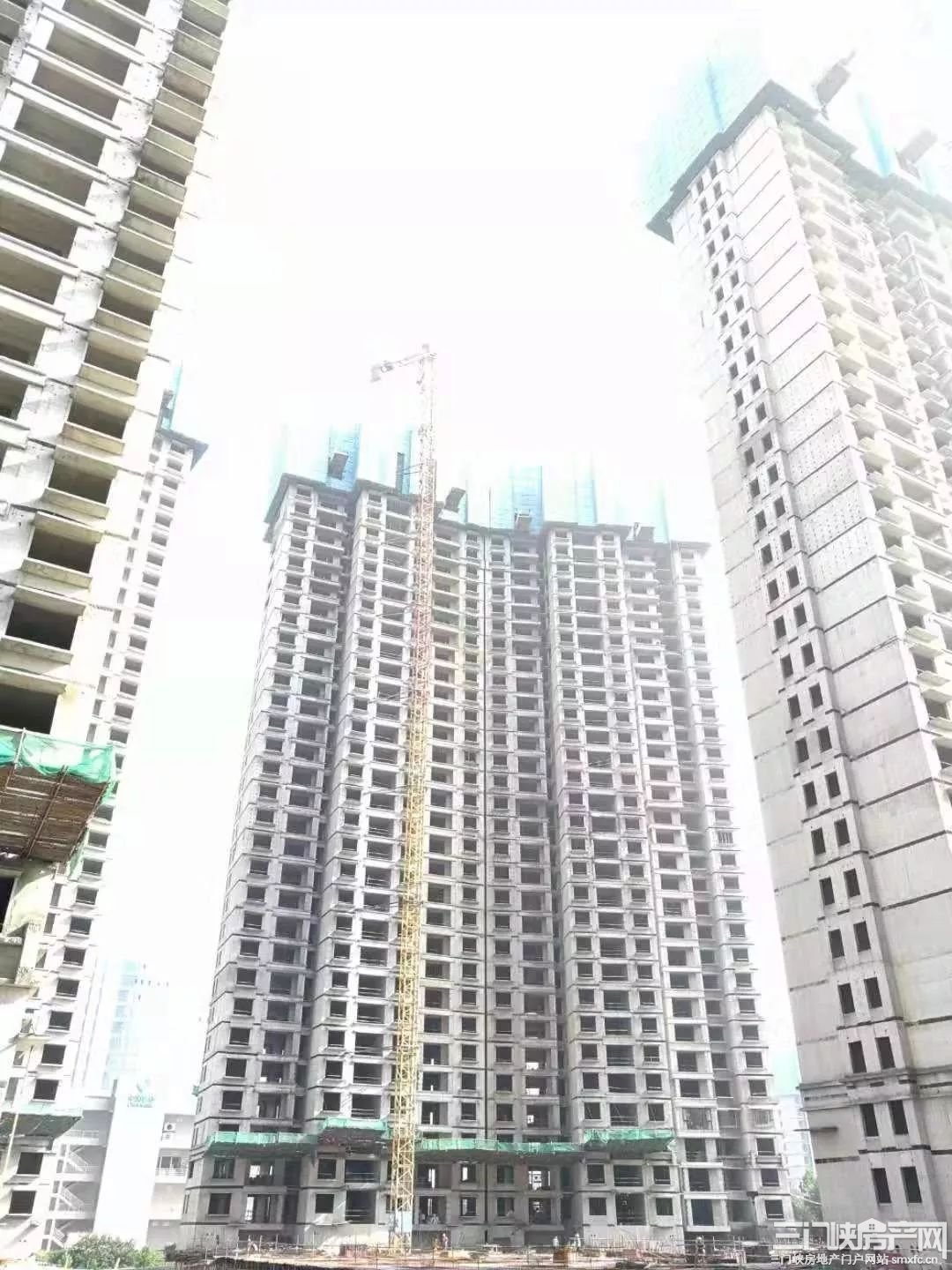

航拍实景

亲爱的家人们:

你们好!

时光踏下轻盈的足迹,夏天已经悄悄离去,秋风送爽,收获的喜悦荡漾在脸庞,安和苑匠心精筑,对于家的成长一刻都不敢怠慢,一如既往地浇筑家的一砖一瓦。

新居的妆容又添了几分新色!你心中理想的家,我们正为你一一刻画。希望渐成的家境,不负您的等待与期盼。

安和苑

【安和苑】最新工程进度

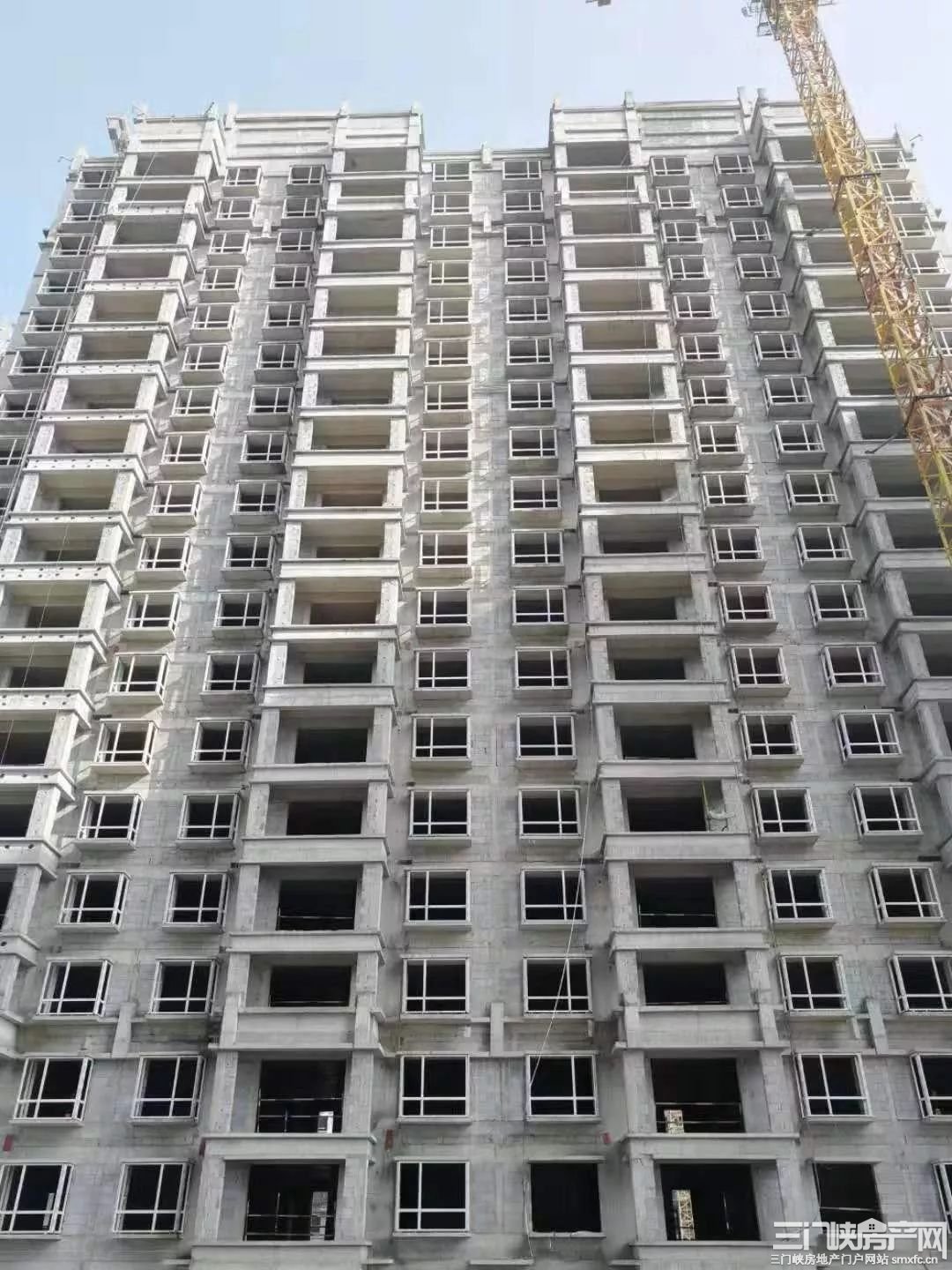

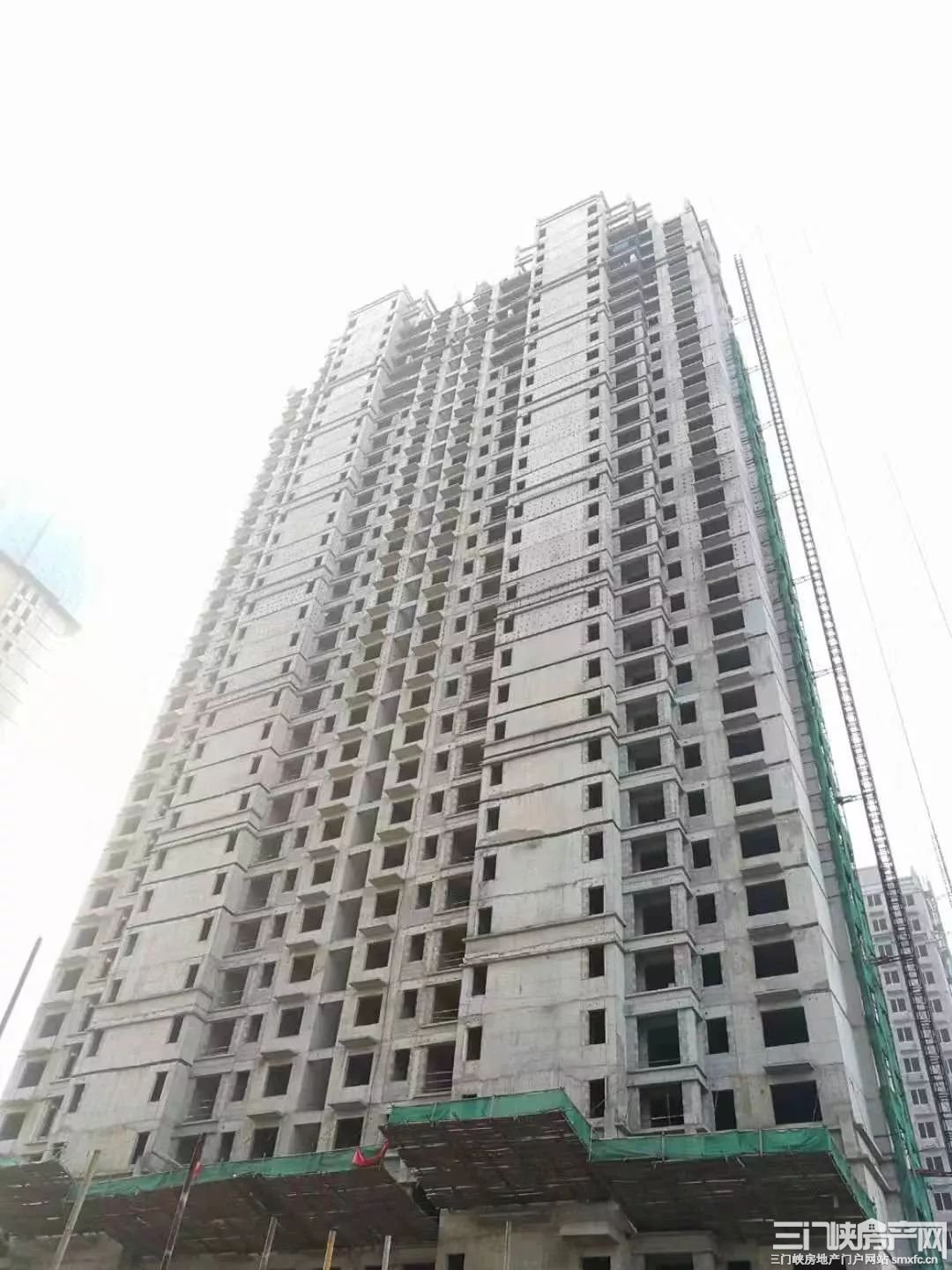

1#楼进度

主体结构已封顶

外网爬架正在拆除中,东单元屋面机房层女儿墙及机房模板拆除完成,西单元屋面机房女儿墙模板拆除完成,1至26层砌体砌筑完成,23层以下二次结构浇筑完成,电气开槽、配管随二次结构同步进行。

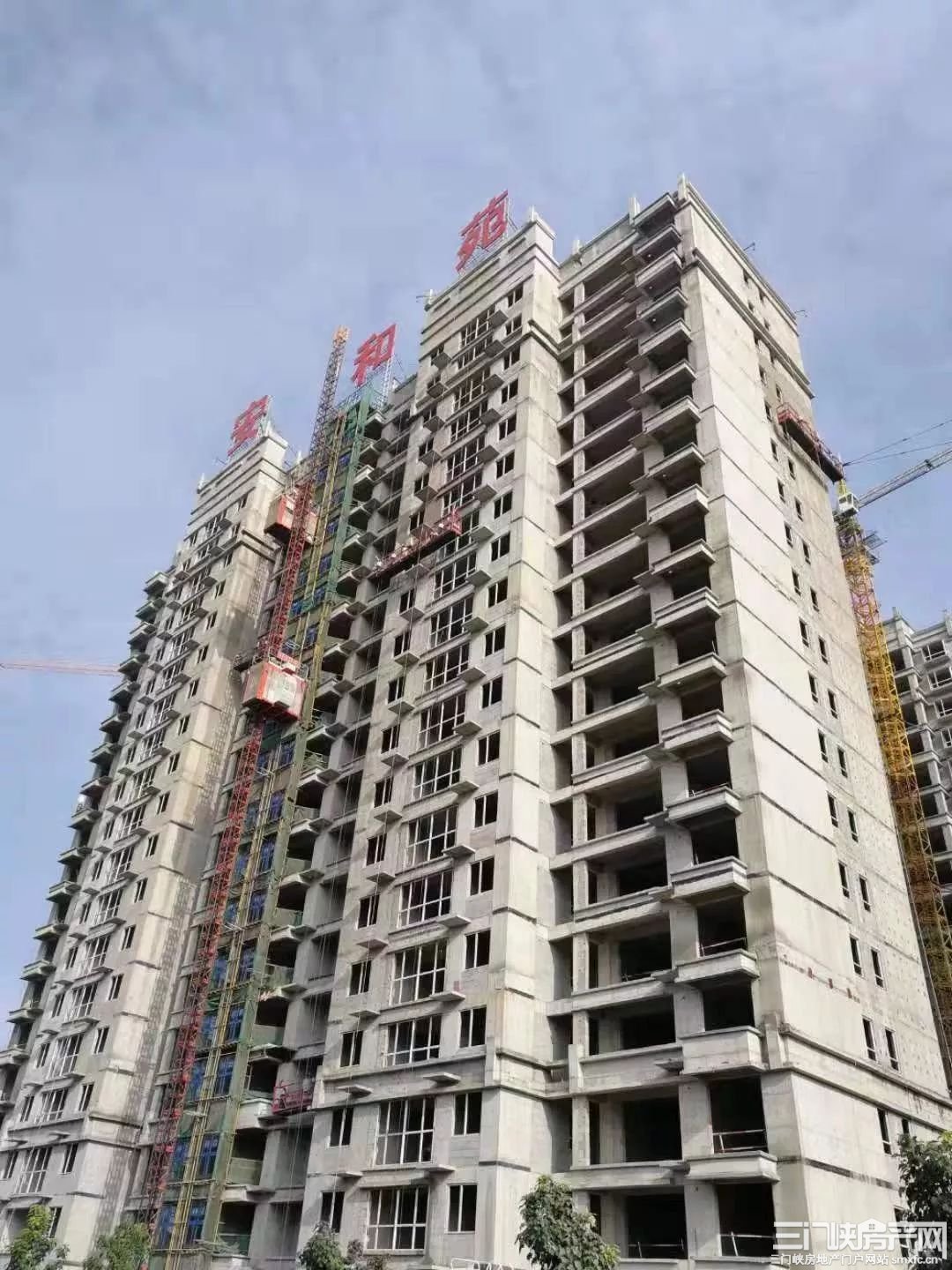

2#楼进度

主体结构已封顶

西单元屋面机房混凝土浇筑完成,造型墙柱与女儿墙加固完成,东单元屋面机房层混凝土浇筑完成,造型墙柱与女儿墙加固完成,1至26层砌体砌筑完成,23层以下二次结构浇筑完成,电气开槽、配管随二次结构同步进行。

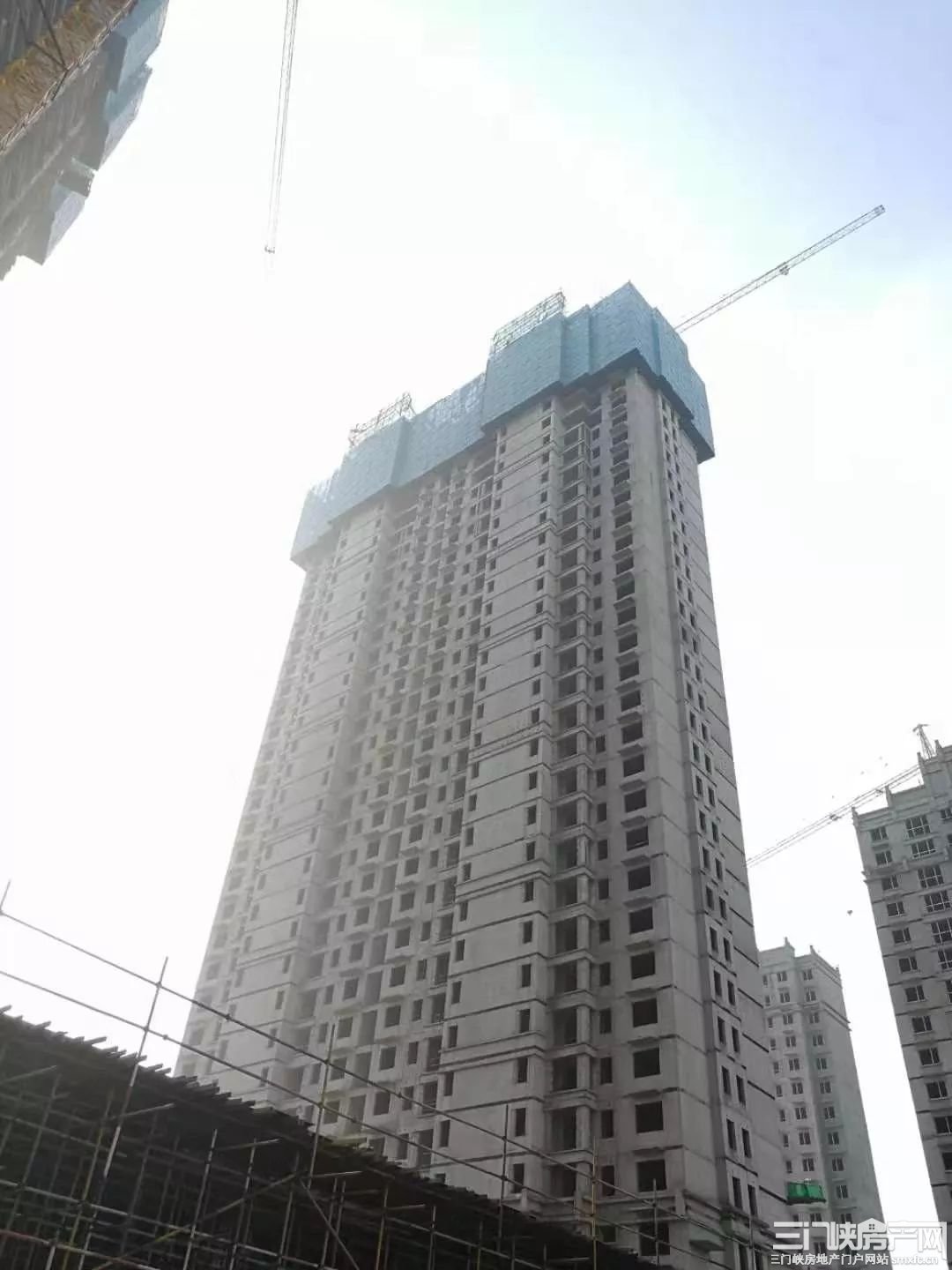

3#楼进度

主体结构已封顶

外网爬架已拆除,屋面板基底清理完成,屋面找坡层与保温层施工完成,20层以下二次结构修补完成,电气开槽、配管随二次结构同步进行。

4#楼进度

主体结构已封顶

屋面机房模板拆除清理完成,爬架开始拆除,26层以下二次结构浇筑完成,电气开槽、配管随二次结构同步进行。

5#楼进度

主体结构已封顶

断桥铝窗框已安装完成,外墙东立面与西立面粉刷完成,内粉样板层粉刷完成。

6#楼进度

主体结构已封顶

断桥铝窗框已安装完成,墙抹灰南立面粉刷完成

7#楼进度

主体结构已封顶

断桥铝窗框已安装完成,5至18层室内粉刷完成,东立面保温板已施工完成,南侧,西侧外墙粉刷进行中。

8#楼进度

主体结构已封顶

断桥铝窗框已安装完成,12至18层室内粉刷完成,外墙孔洞防水封堵完成,外墙抹灰正常进行。

【安和苑】地下车库

1#-3#楼间地库

1#、3#楼中间车库西侧区域负二层顶板模板搭设完成50%,东侧区域防水及保护层浇筑完成,抗水筏板钢筋绑扎完成50%。

2#-4#楼间地库

2#、4#楼之间车库负一层车库顶板混凝土浇筑完成

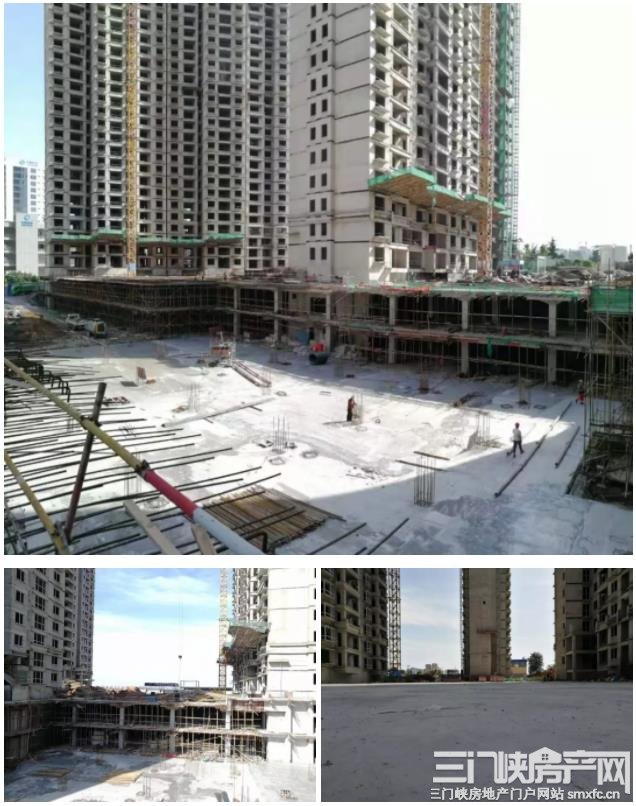

3#-6#楼间商业

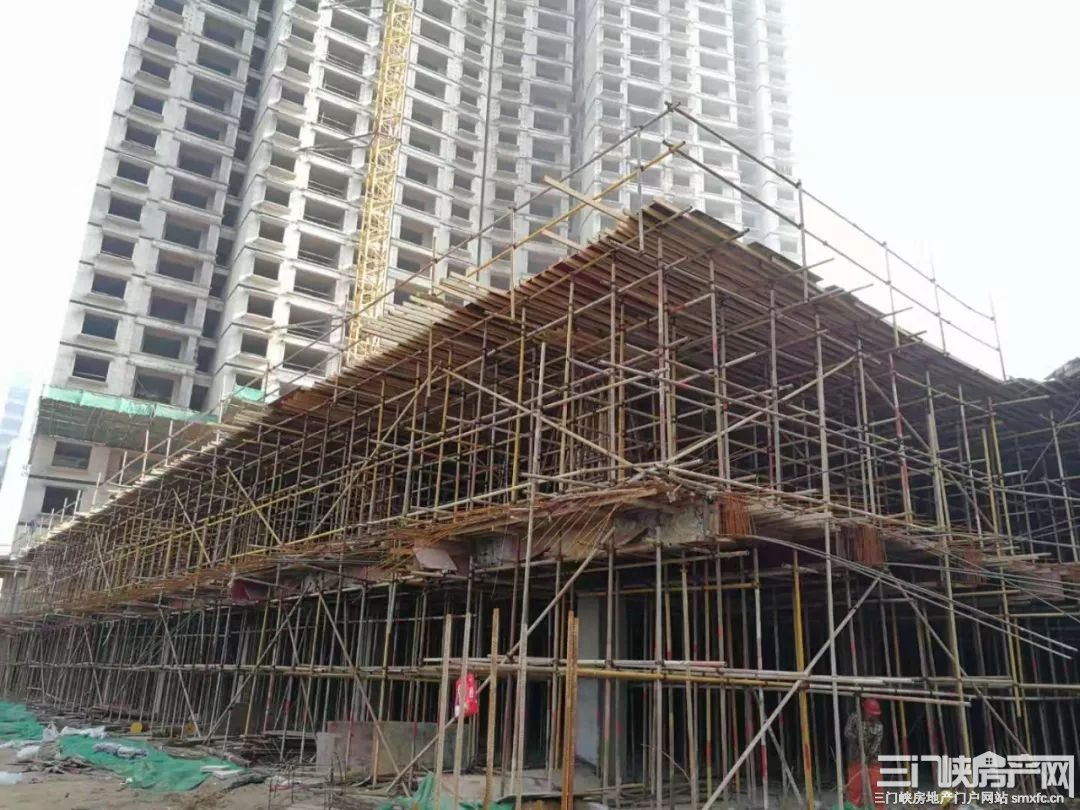

3#-6#楼间商业主体结构已完成

5#楼北侧地库

5#楼北侧地库基础层已浇筑完成

4#楼南侧,5#楼西侧,8#楼北侧,6#楼北侧,现4#、5#、6#、7#、8#地库已合拢(除5#楼北侧以外),两层地库主体已完成浇筑。

6#楼南侧地库

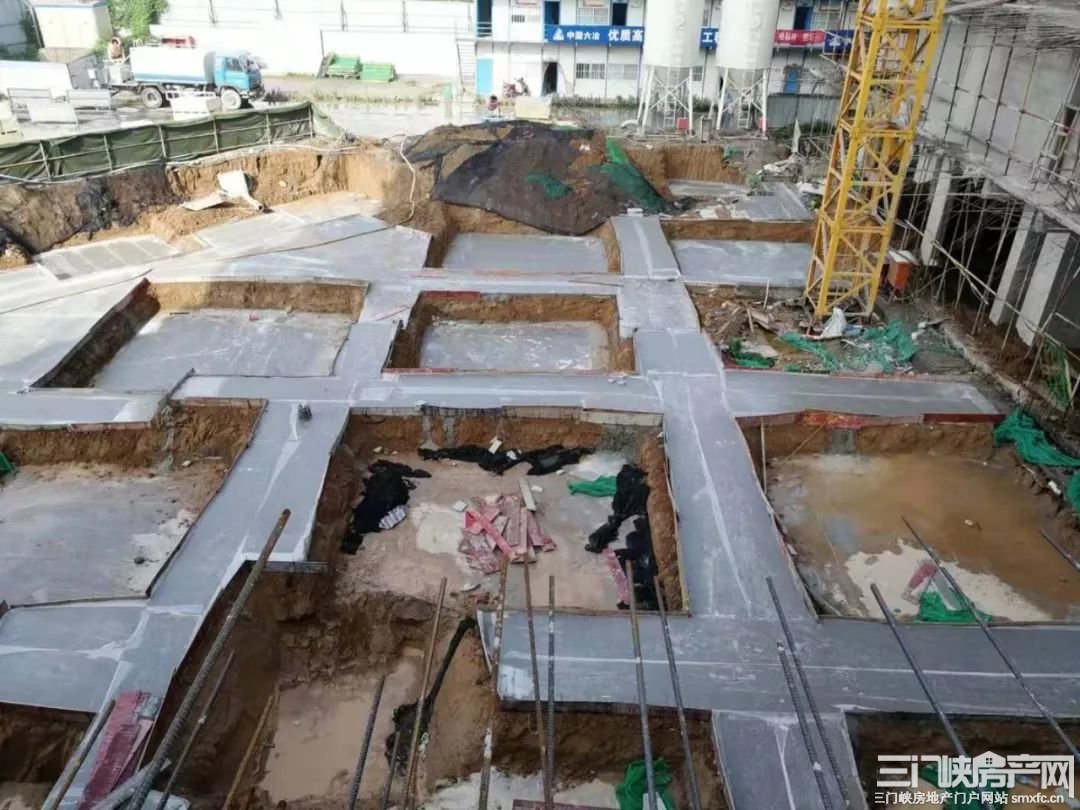

6号楼南侧商业独基开挖完成,垫层浇筑完成。

日复一日的坚守岗位,研磨工程中每个细节,只为践行我们的承诺,渐入“家”境,定当全力以赴,安和苑感恩您一路相伴,后续工程进度播报,敬请期待,

三门峡房产网声明:此信息系转载自其他媒体,版权归属于原作者,三门峡房产网转载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。文章内容仅供参考。如本网站转载的作品涉及版权问题,请原作者持相应版权证明与本网站联系。
二维码 扫描上面二维码
移动看资讯
二维码

三门峡房产网官方微信

三门峡人首选置业平台

关于我们  |  联系我们  |  楼盘入驻  |  人才招聘  |  免责声明  |  友情链接  |  举报中心  |  营业执照

Copyright © 2017-2021 smxfc.cn All Rights Reserved.     豫公网安备41120202000163号     豫ICP备17024768号-10     运营:昱飞网络
