尊敬的卢氏建业城家人们:
每一次播报,只为让您离家更近一步,用一步一个脚印的严谨,呵护每一颗期待的心,匠心雕琢,悉心打造,将至高品质体现在每一个细节中,给您一个尊贵的温暖之家。
我们共同的家——卢氏建业城一期项目工程进度现已进入到一个全新的阶段,项目整体工程截止到9月9日已完成全部主体施工建设,我们将精细施工、严格控制质量,为您呈现未来幸福的模样。
现将各楼栋施工进度给您做详细告知

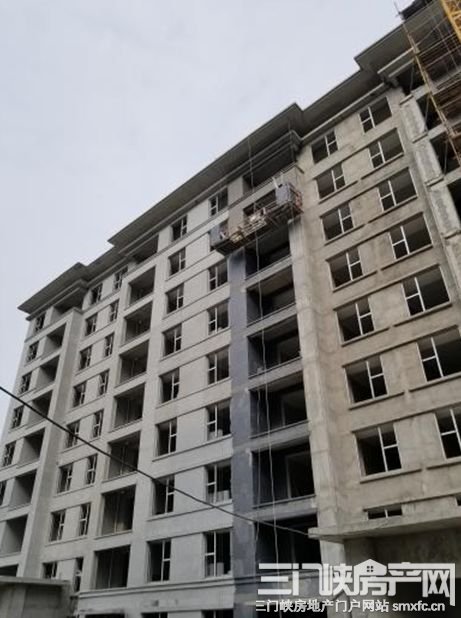

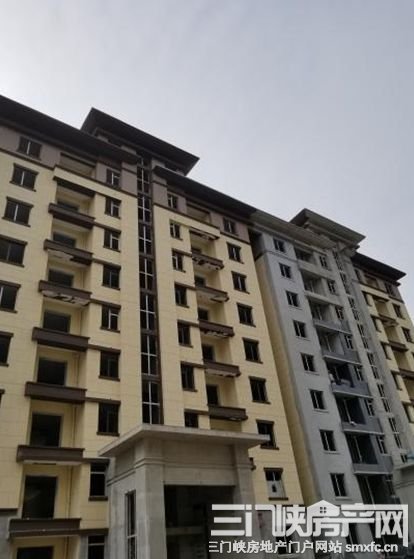

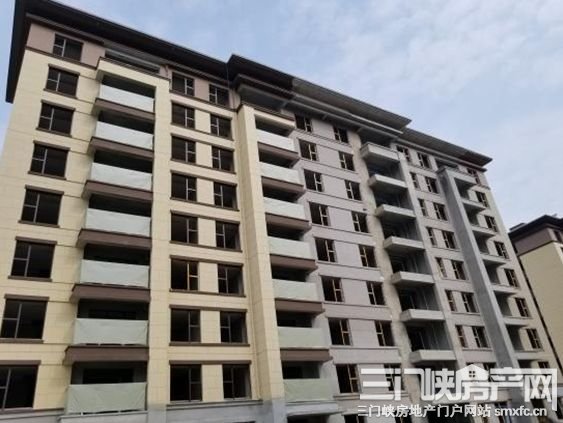

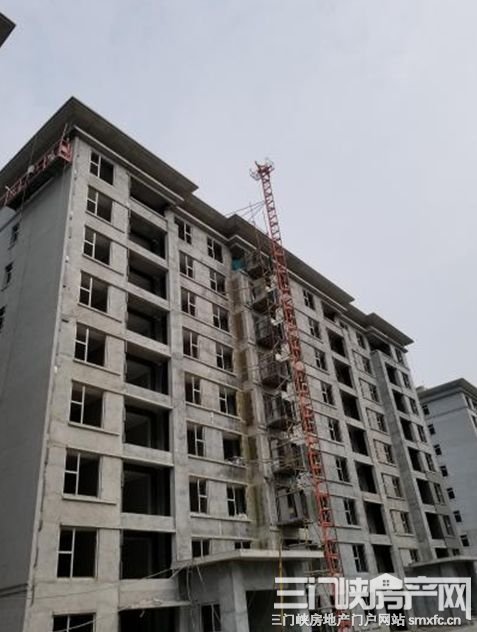

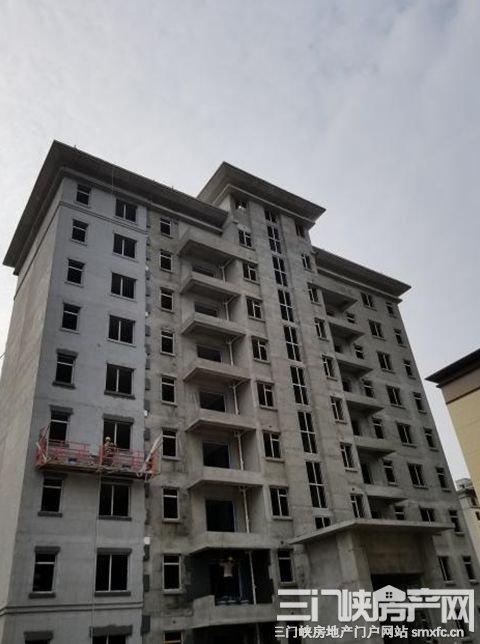

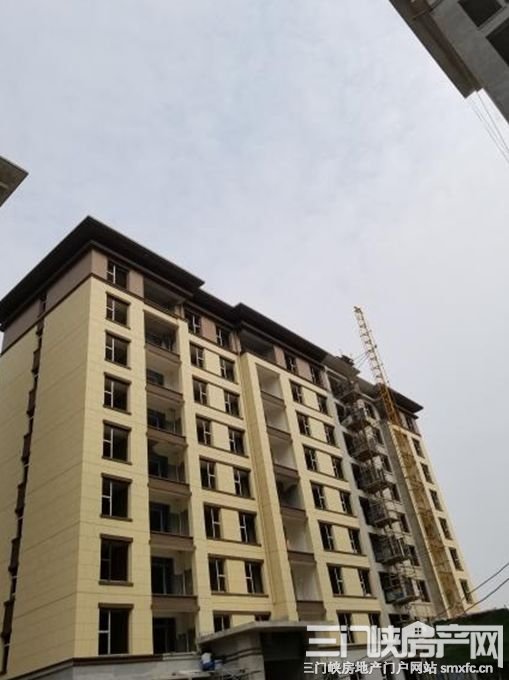

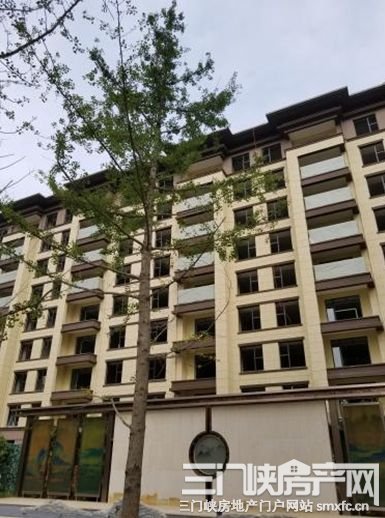

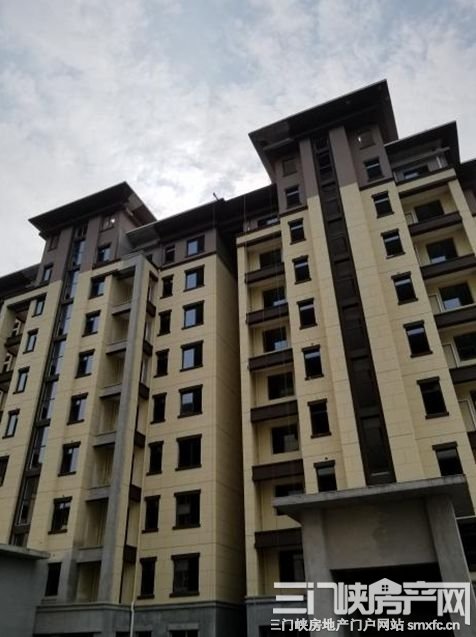

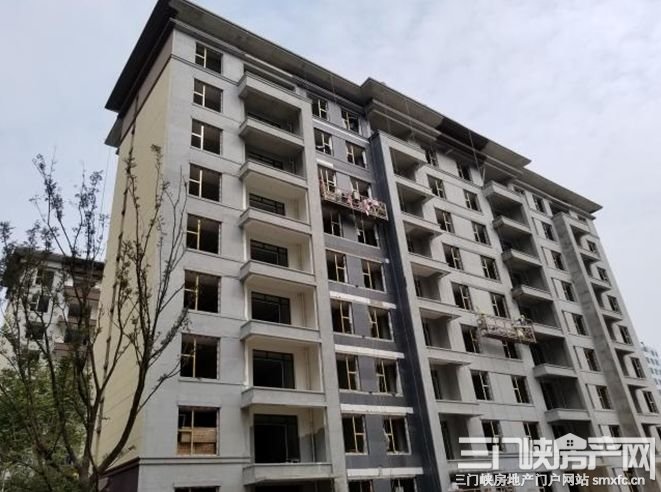

B1#楼主体已封顶
砌体施工完成,外墙漆、窗户、栏杆完成85%。

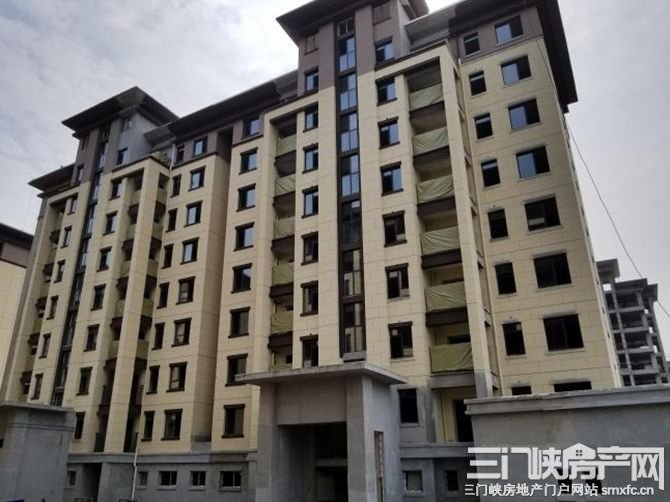

B2#楼主体已封顶
砌体施工完成,外墙漆、窗户、栏杆完成85%。

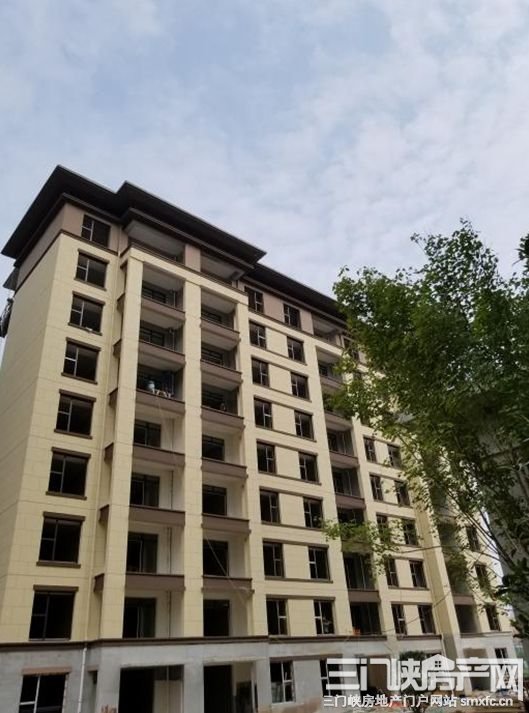

A1#楼主体已封顶
砌体施工完成,外墙漆、窗户、栏杆完成85%。
A2#楼主体已封顶
砌体施工完成,外墙漆、窗户、栏杆完成85%。

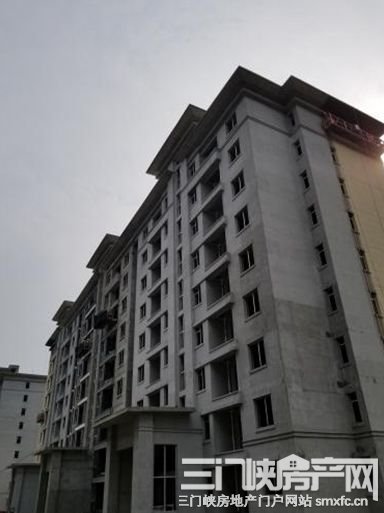

1#楼主体已封顶
砌体施工完成,窗户、外墙漆完成85%,栏杆完成50%。
2#楼主体已封顶
砌体施工完成,窗户、外墙漆完成85%,栏杆完成50%。
3#楼主体已封顶
砌体施工完成,窗户、外墙漆完成85%,栏杆完成80%。

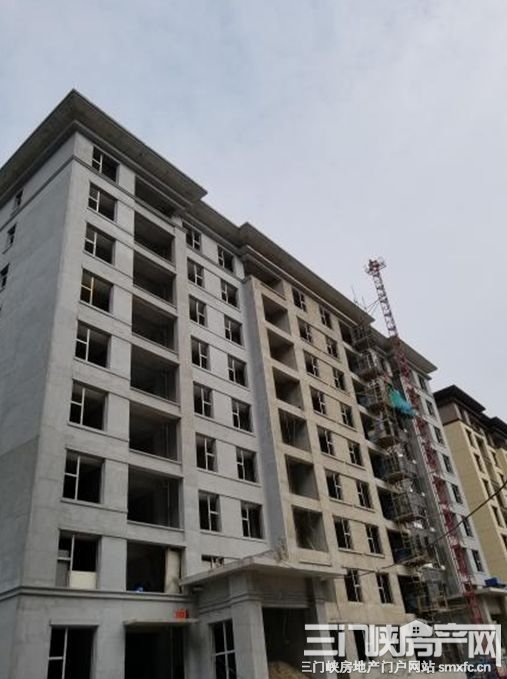

5#楼主体已封顶
砌体施工完成,窗户完成50%、外墙漆完成60%。
6#楼主体已封顶
砌体施工完成,窗户完成50%、外墙漆完成50%。
7#楼主体已封顶
砌体施工完成,窗户完成50%、外墙漆完成85%
8#楼主体已封顶
砌体施工完成,窗户完成50%、外墙漆完成50%。
9#楼主体已封顶
砌体施工完成,窗户完成50%、外墙漆完成65%。
10#楼主体已封顶
砌体施工完成,窗户完成50%、外墙漆完成80%。
11#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成40%。
12#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成70%。
13#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成40%。
15#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成70%。
16#楼主体已封顶
砌体施工完成,窗户完成50%,外墙漆完成50%。
17#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成50%。
18#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成40%。
19#楼主体已封顶
砌体施工完成,窗户完成50%,外墙保温完成60%。
20#楼主体已封顶
砌体施工完成,窗户完成50%,外墙漆完成80%。
建业集团一直坚守“让河南人民都住上好房子”的理念,精心把控每一个环节,珍视每一位业主的信赖,将以最大的努力,让家的幸福时光快点来到您的身边。
卢氏建业城项目感谢有您一路以来的支持和关注,也因为有您,明天会更美。
