金秋已至,暑意渐消,九月满载着热情而来,越发让人感受到果实丰满的喜悦,都见证着,这座城市每天的变化。同时,在安和苑的项目现场,每天也都在发生着改变,块块砖瓦在他们的岗位上尽职尽责,努力为您呈现理想中家的模样。
9月的安和苑,已经成长为什么模样了呢?

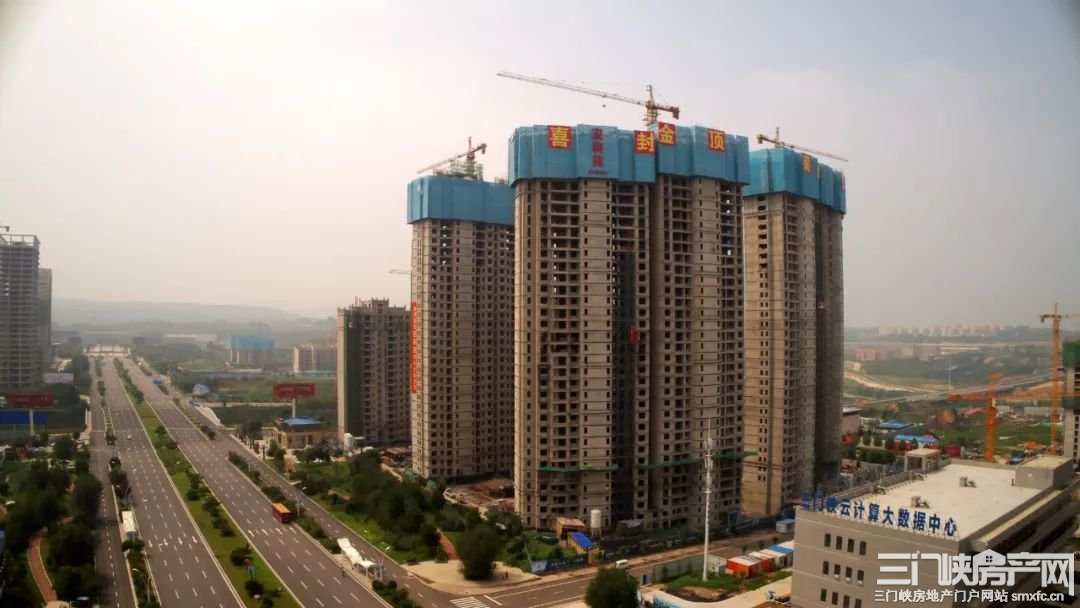

航拍实景
下面为您送上
9月工程进度播报
一同见证安和苑的成长

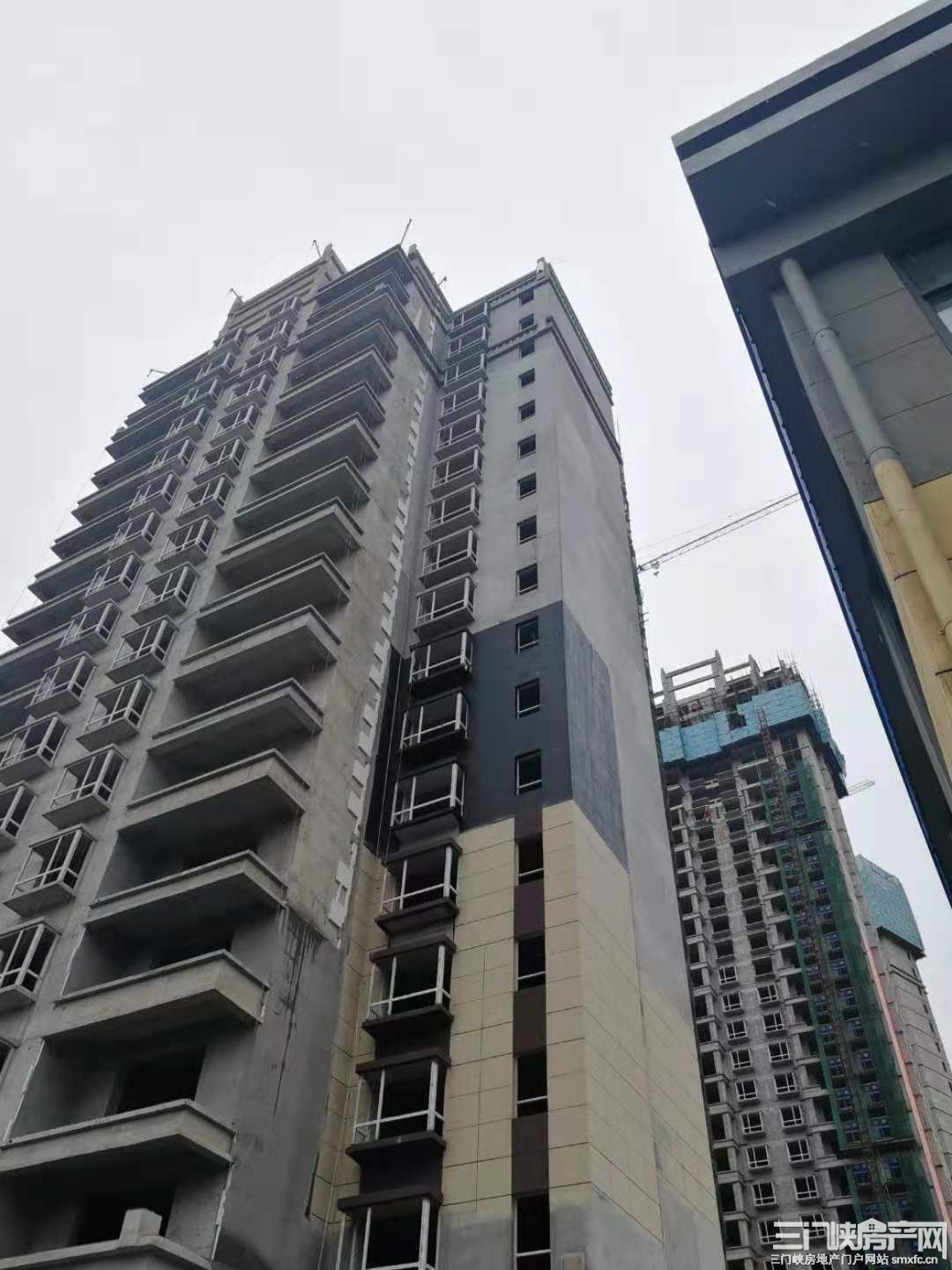

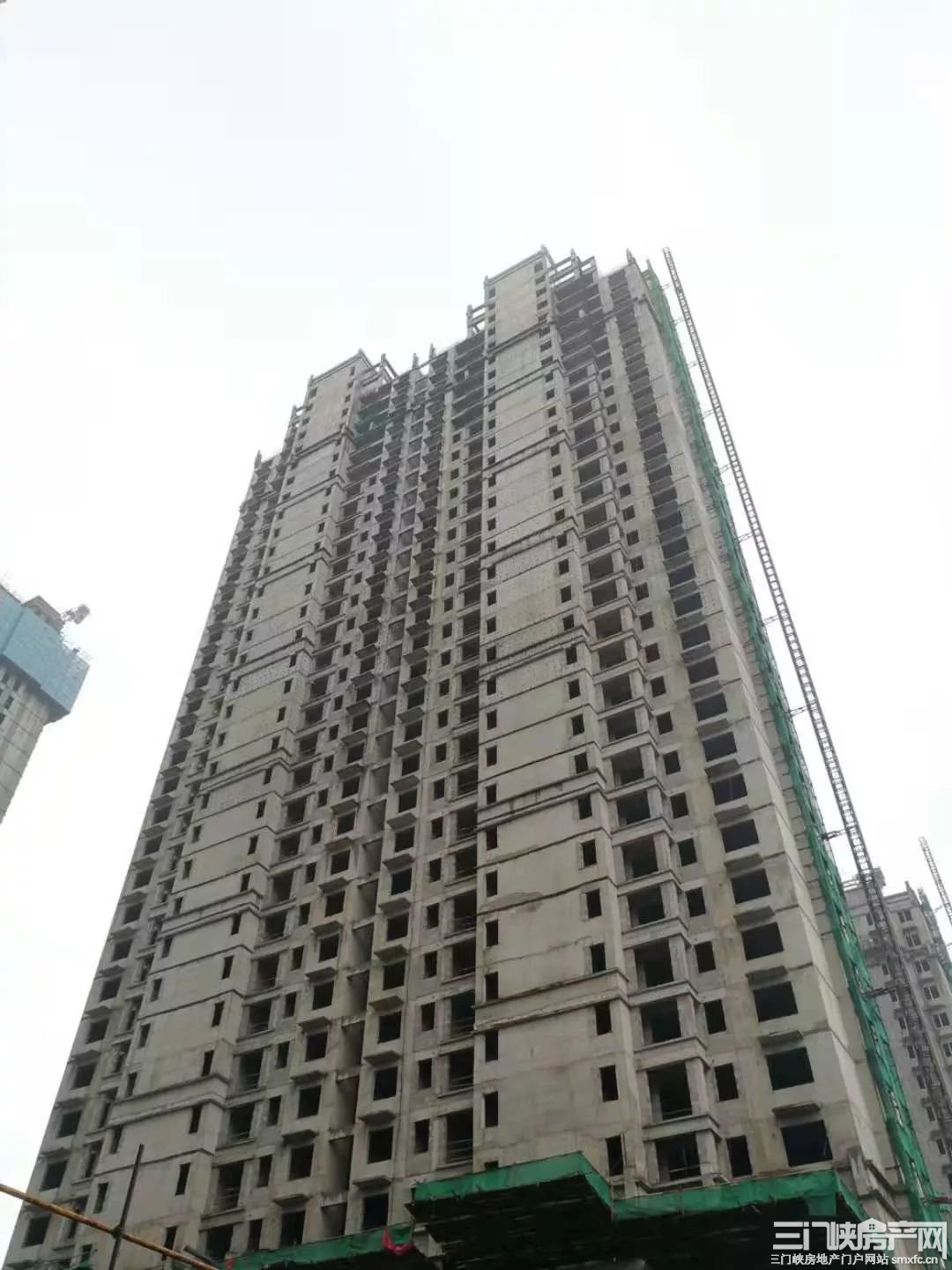

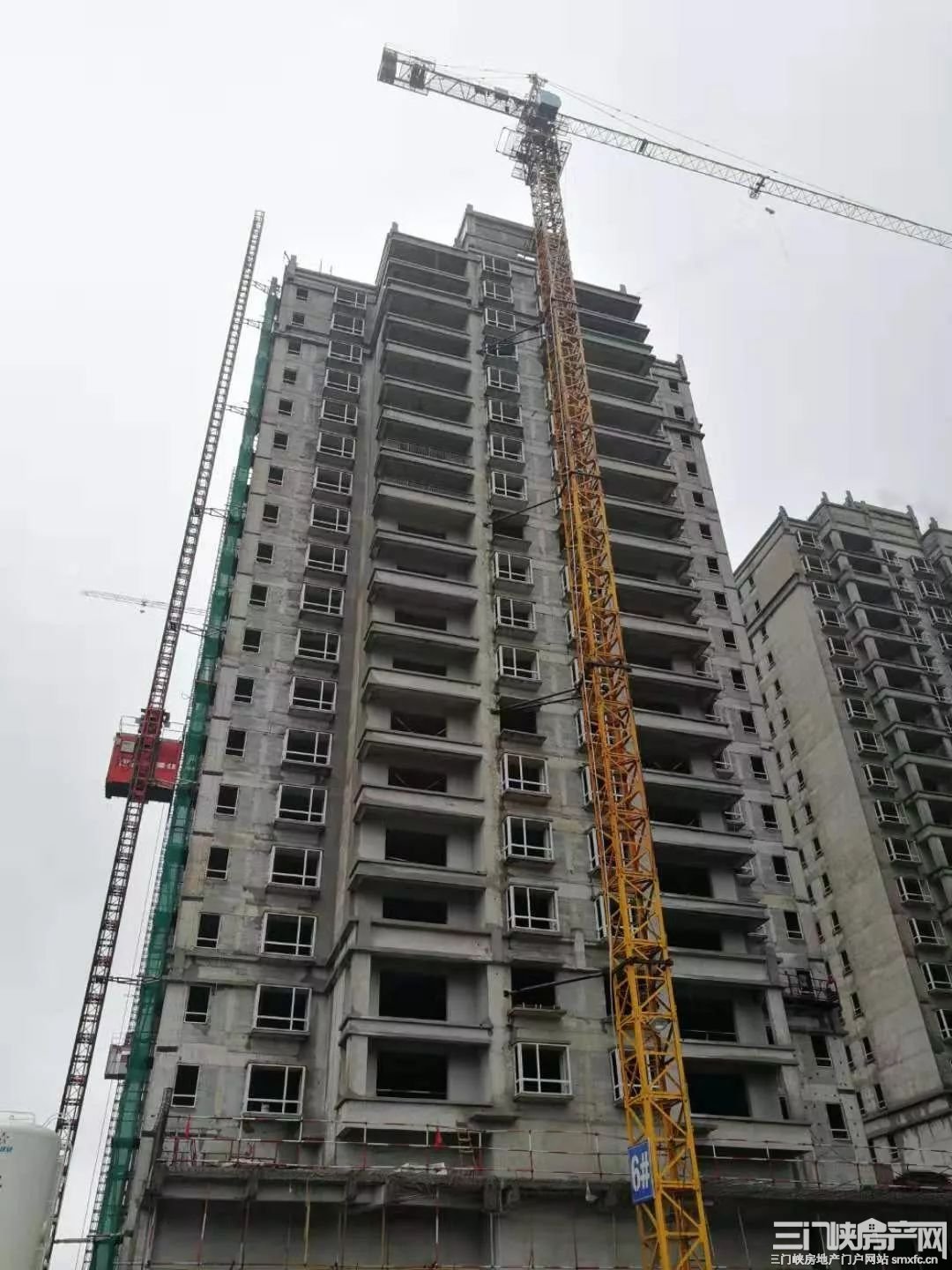

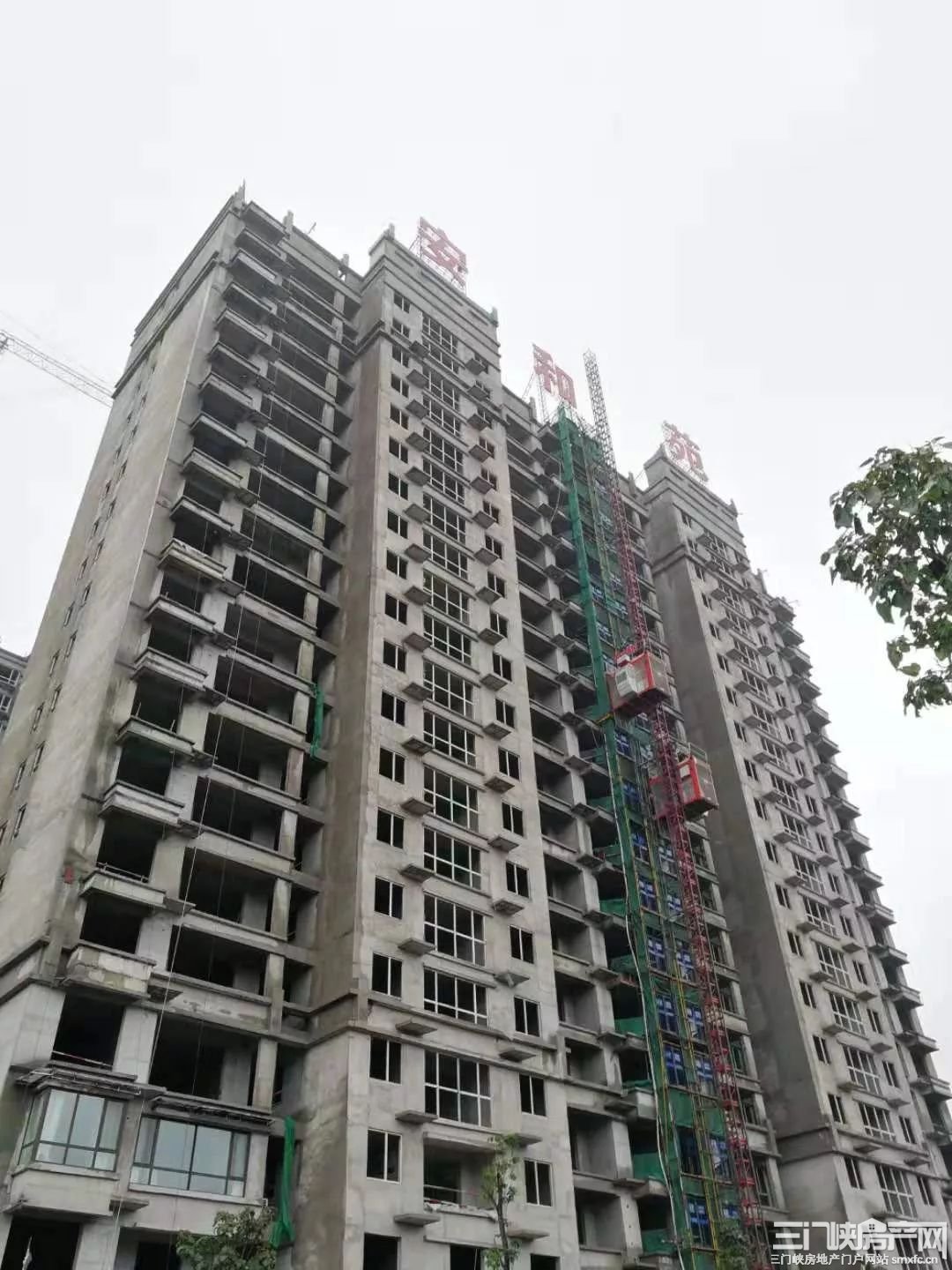

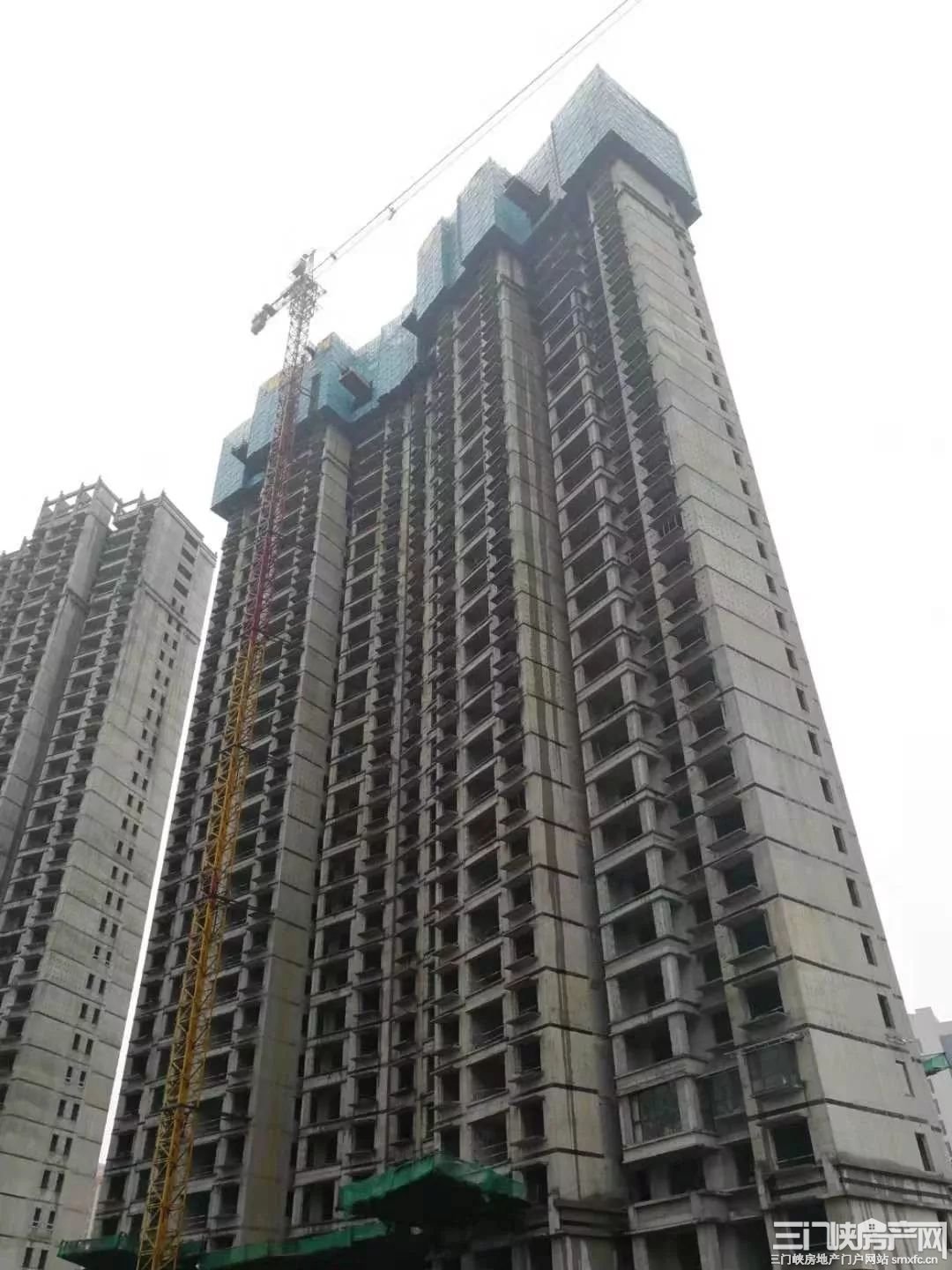

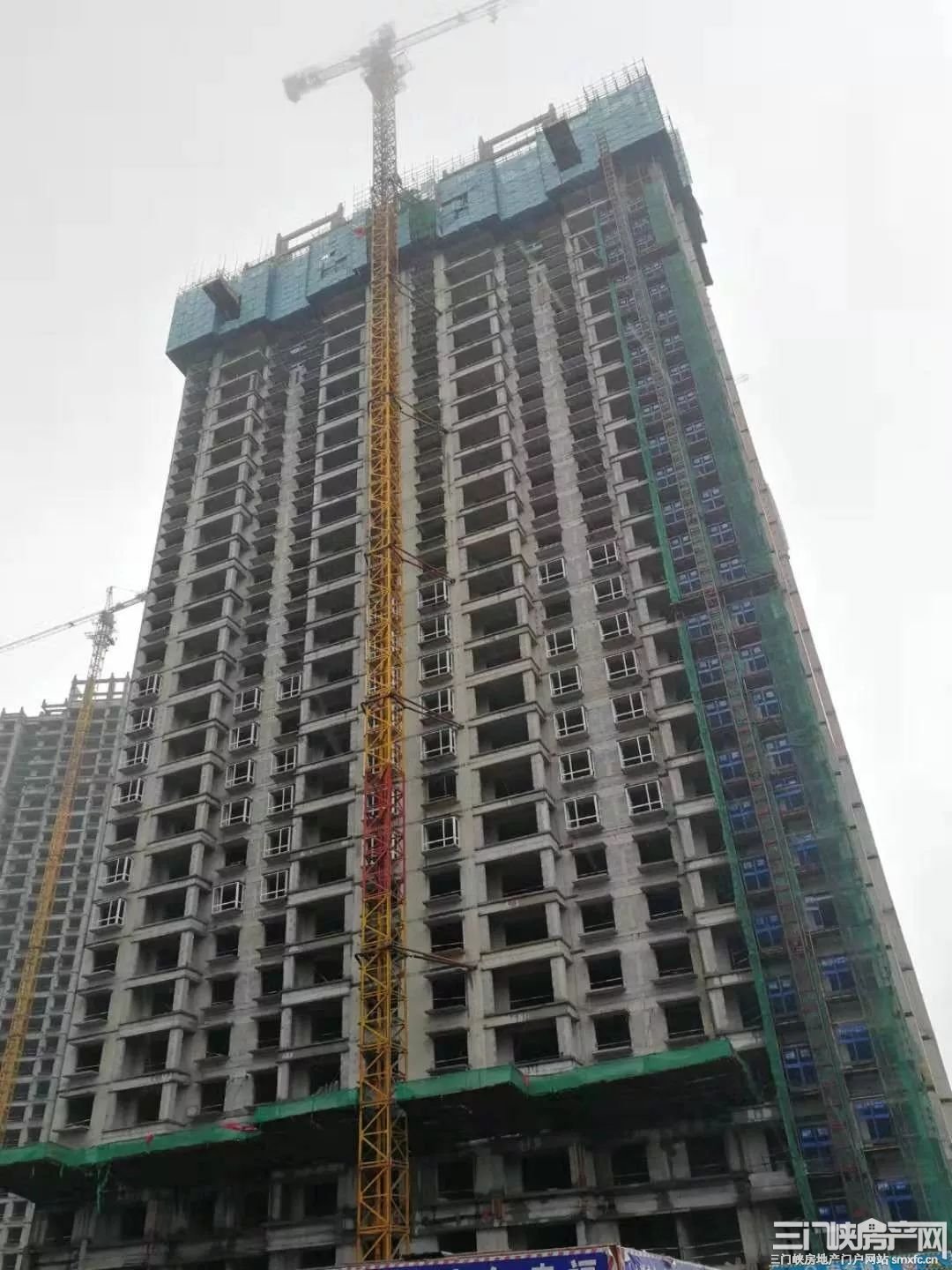

1#楼进度

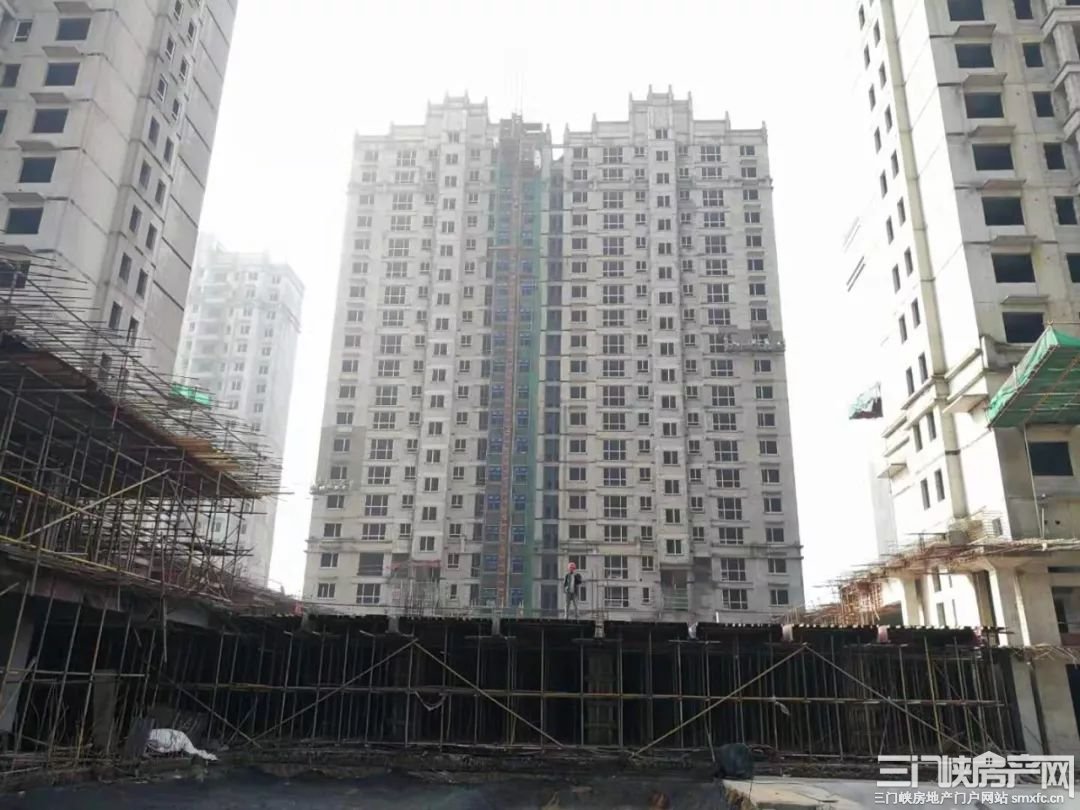

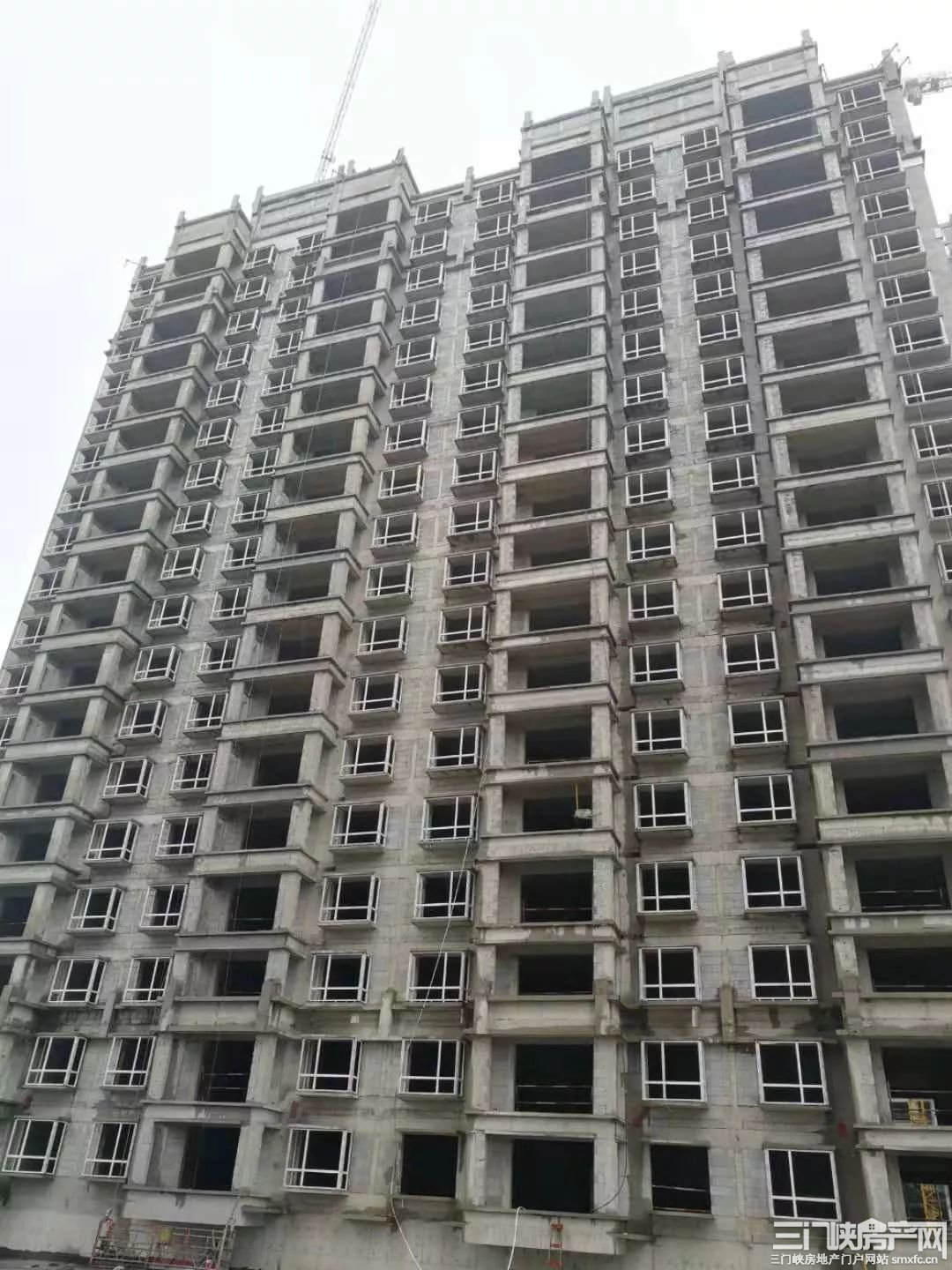

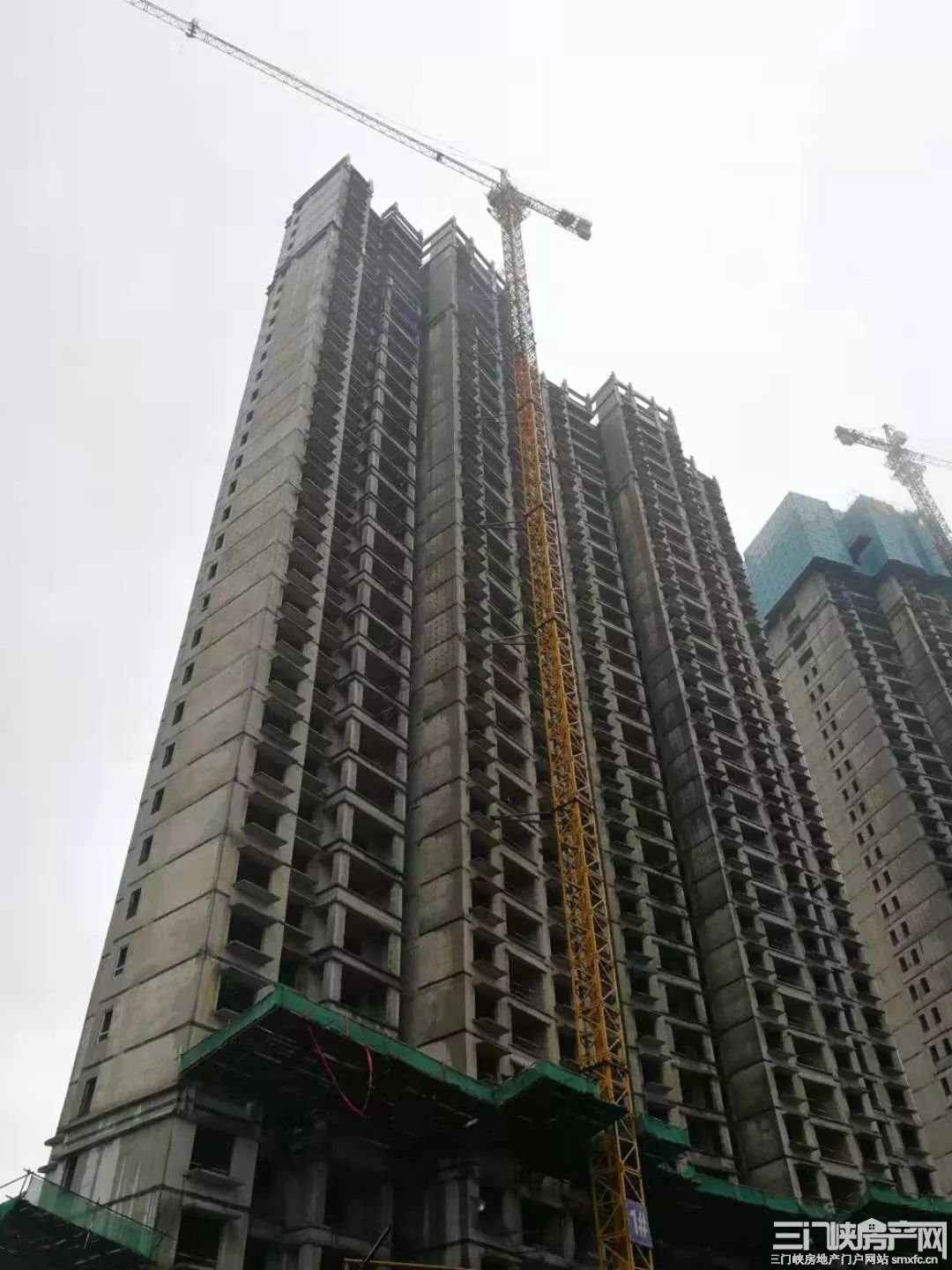

主体结构已封顶
西单元屋面材料清理完成,具备屋面施工条件
东单元屋面保温和找坡层施工完成
一至二十七层砌体砌筑完成
二十六层以下二次结构浇筑完成
电气开槽、配管随二次结构同步进行
4层至23层窗框安装完成50%
2#楼进度
主体结构已封顶
东单元爬架开始拆除
西单元消防水箱间摸板支设完成70%
一至二十六层砌体砌筑完成
二十六层以下二次结构浇筑完成
电气开槽、配管随二次结构同步进行
窗框型材已进场,开始安装
3#楼进度
主体结构已封顶
屋面保温和找坡层施工完成
二十八层以下二次结构施工完成
电气开槽、配管随二次结构同步进行
窗框型材已进场,开始安装
4#楼进度
主体结构已封顶
爬架正常拆除,26层以下二次结构浇筑完成
电气开槽、配管随二次结构同步进行
15层以下窗框安装完成70%
5#楼进度
主体结构已封顶
外墙粉刷正常进行,内粉样板层粉刷验收完成
东立面外保温板正在施工中
16至18层内粉完成
电梯井道移交、防护完成
设备配件转运完成,窗框安装已完成

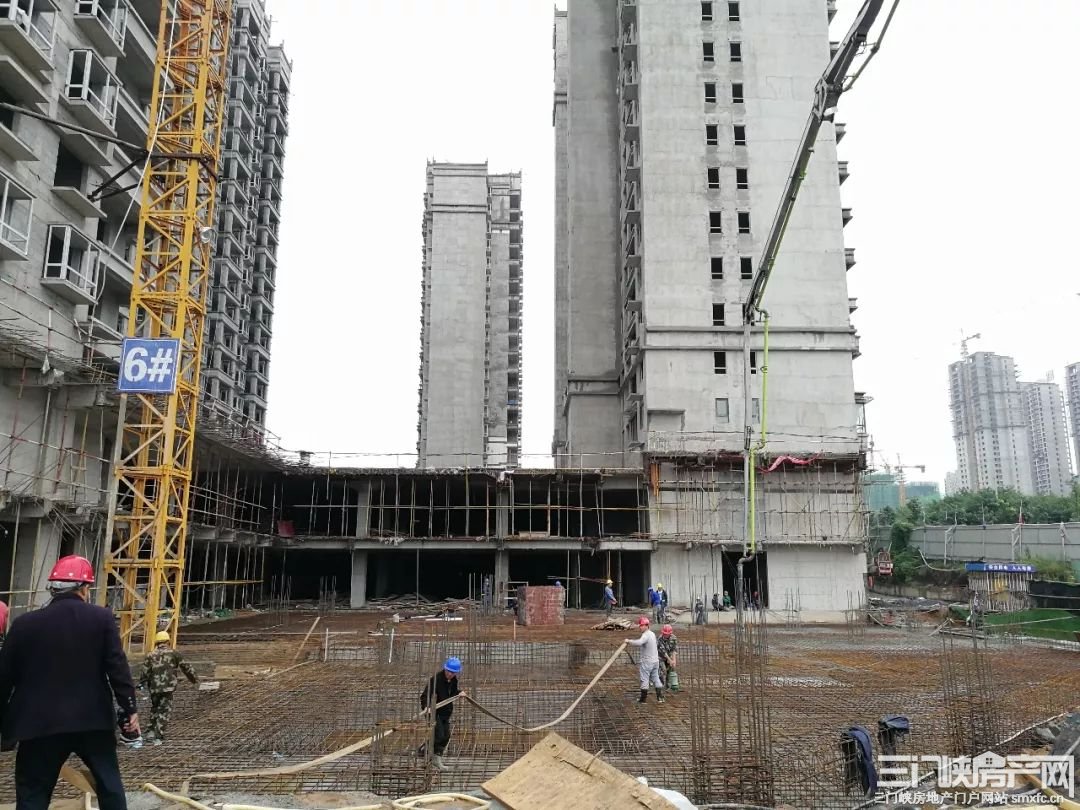

6#楼进度
主体结构已封顶
外墙抹灰正常进行,楼梯间踏步施工完成
电梯轿厢拼装完成,导轨安装完成80%
窗框安装已完成
7#楼进度
主体结构已封顶
3至18层室内粉刷完成,外墙抹灰已完成
电梯井道移交、防护完成、设备配件转运完成
窗框安装已完成
外保温、外墙漆样板已上墙
为项目整体的外立面工作做准备
8#楼进度
主体结构已封顶
6至18层室内粉刷完成,外墙抹灰正常进行
井道具备移交条件,窗框安装已完成
--------------------------

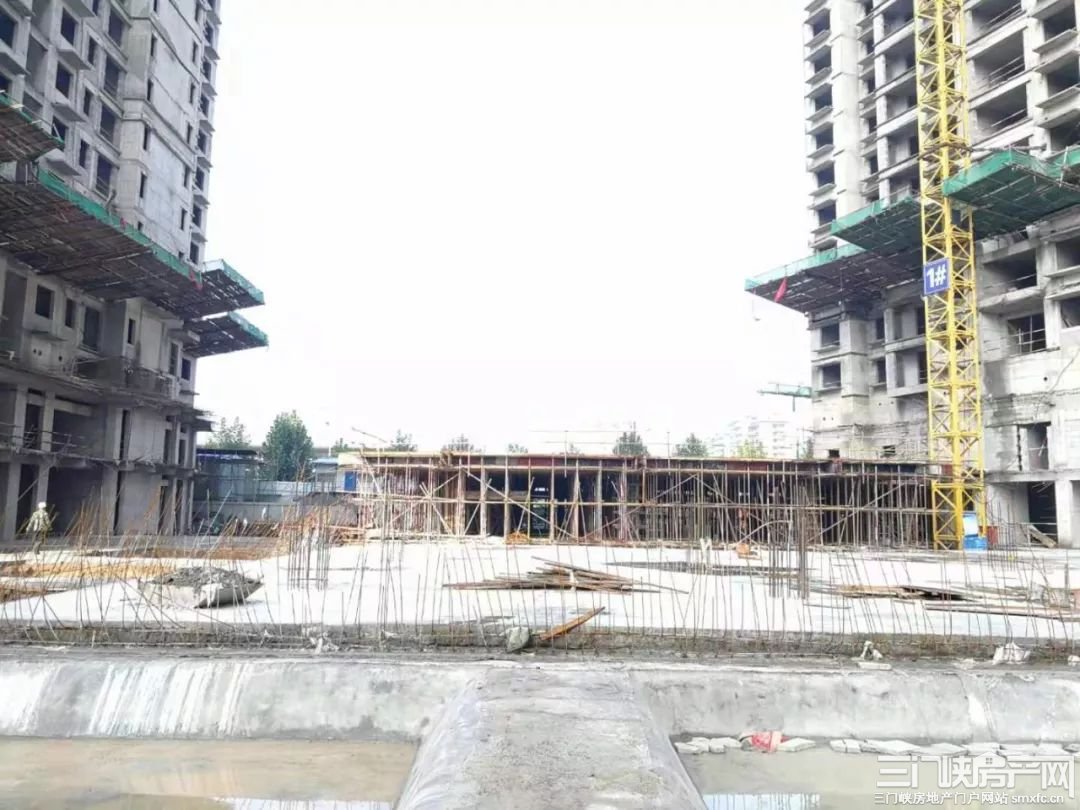

地下车库
1#-3#楼间地库
1#、3#楼中间车库西侧区域负二层
钢筋绑扎已完成,具备浇筑条件
东侧区域抗水筏板钢筋绑扎完成
混凝土浇筑完成
5#楼北侧地库
5号楼北侧车库负二层钢筋绑扎完成40%
6#楼南侧地库
6号楼南侧车库抗水筏板钢筋绑扎完成
正在进行混凝土浇筑
--------------------------
5#南侧、6#北侧、7#周边、8#周边
两层地库主体结构已完成合拢
正在进行地库顶板防水施工,回填土工作
--------------------------
一步一个脚印的付出
专注于每一个细节、每一道工序
都是独具匠心的精雕细琢
美好将至,感恩您一路相伴
后续工程进度播报,我们共同期待!
