安和苑10月工程进度
楼栋进度部分

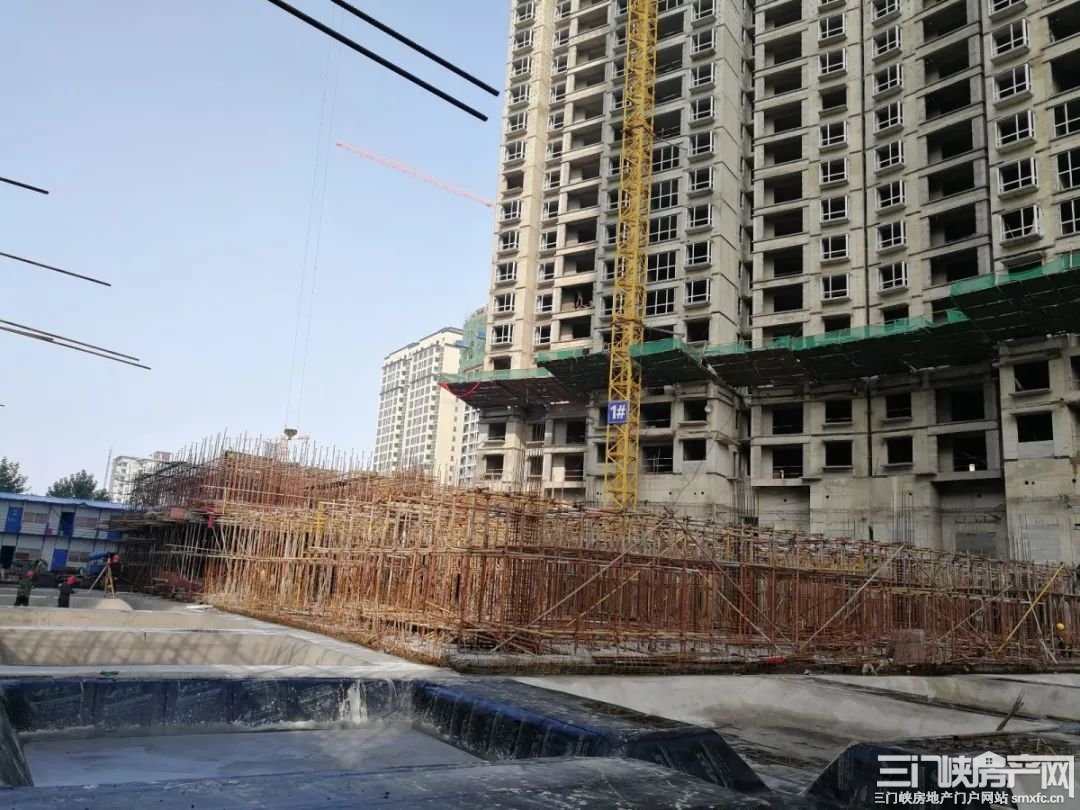

1#楼1至33层砌体砌筑完成
30层以下二次结构浇筑完成
楼内墙抹灰5-10层完成60%
外墙吊篮安装完成,外墙抹灰开始施工
23层以下窗框安装完成
2#楼东单元爬架拆除完成,1至28层砌体砌筑完成
26层以下二次结构浇筑完成
18-20层内墙粉刷完成60%
东单元外墙抹灰开始施工
23层以下窗框安装完成
3#楼30层以下砌体砌筑完成
28层以下二次结构浇筑完成
内墙抹灰8-9层完成60%
吊篮安装完成,外墙粉刷开始施工
15层以下窗框安装完成
4#楼31层以下砌筑完成
8至13层内墙抹灰完成40%
外墙抹灰开始施工
15层以下窗框安装完成
5#楼内粉9-18层粉刷完成70%
外墙粉刷正常进行
外保温施工完成 40 %
窗框安装已完成
西单元电梯门安装完成
东单元轨道安装完成
6#楼内粉刷完成
楼梯间踏步施工完成
外保温施工完成 60 %
窗框安装已完成
电梯电气组件安装
7#楼1至18层室内粉刷完成
窗框安装已完成
楼梯间踏步施工完成60%
外保温施工已完成,等待外墙漆施工
电梯电气安装
8#楼1至18层室内粉刷完成
窗框安装已完成
外保温施工完成 80 %
井道移交、防护完成,主机安装完成
地库进度部分
1#、3#楼中间车库负一层顶板铺设完成50%
1#、2#楼中间独基及抗水板垫层施工完成
东侧区域负二层平台板支设完成
5#楼以北车库负二层顶板浇筑完成
负一层满堂架搭设完成50%
6#楼南侧车库负2层混凝土浇筑完成
3#楼与6#楼间地库已完成
2#楼与4#楼间地库已完成
5#楼与8#楼间地库已完成
4#楼与7#楼间地库已完成
5#楼东侧至7号楼西侧地库防水施工完成
