​安和苑10月底工程进度播报 家书播报,幸福传递

2019-10-31 19:47来源:三门峡房产网字体:[] 微信二维码用手机看 分享到: 微信二维码

安和苑

均价:元/㎡ [商务中心区] 查看地图 [户型] [相册] [动态] 开发商:

秋天,是收获的季节,一切事物都在向着圆满的方向进行,我们用心记载点滴变化,用“家”音传递幸福速度。

安和苑,每一天都在经历着新的成长蜕变,我们精雕细琢每一处建筑细节,只为缩短你与幸福的距离,我们始终一步一个脚印,惟愿不负时光不负你。

最新工程进度,敬请阅览

主楼部分

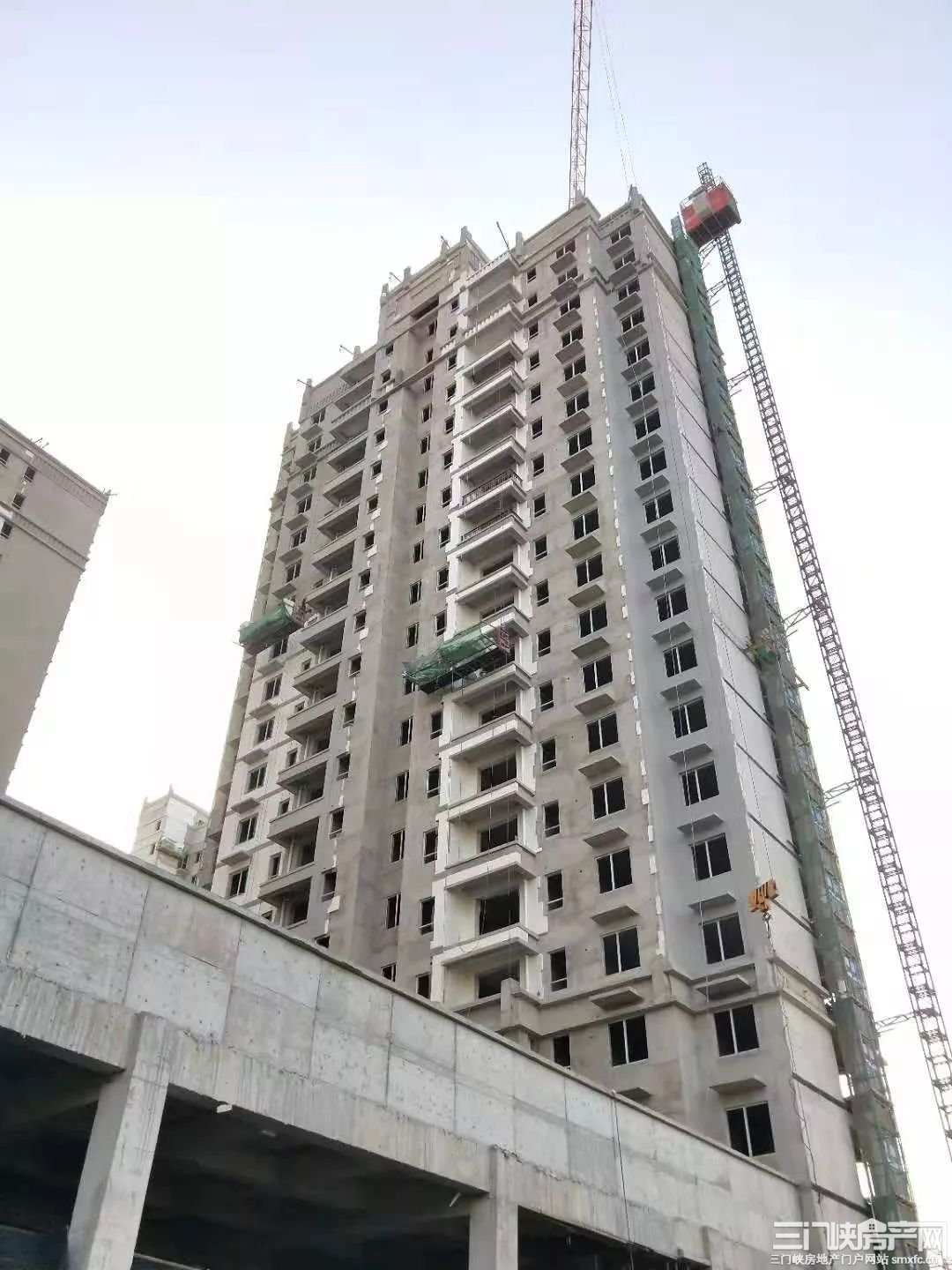

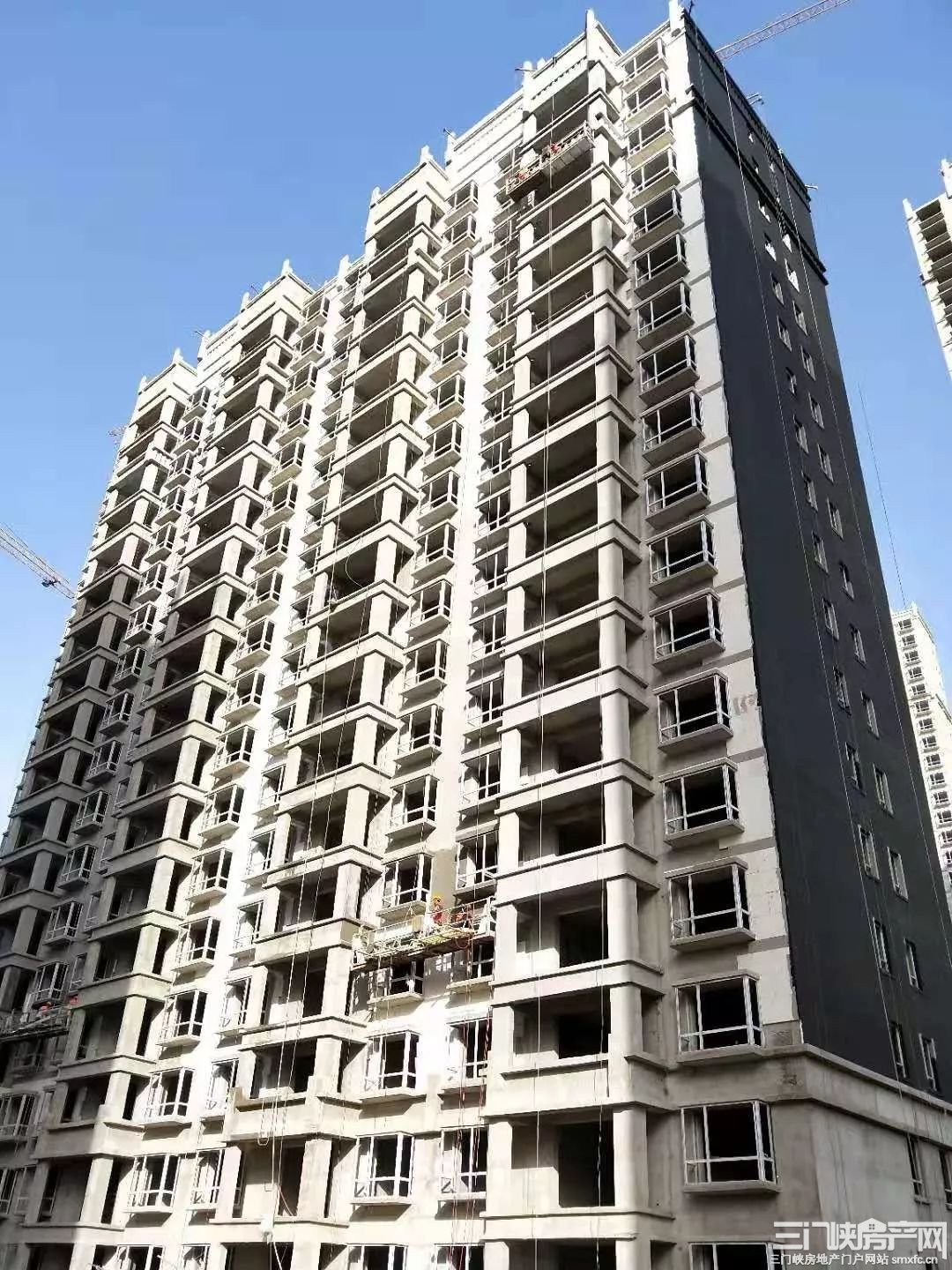

1#楼

1#楼主体施工已封顶

1至33层砌体砌筑完成

33层以下二次结构浇筑完成

内墙抹灰5-10层、22-25层完成70%

外墙抹灰完成50%

1-22层窗框安装已完成

23至33层窗框安装完成60%

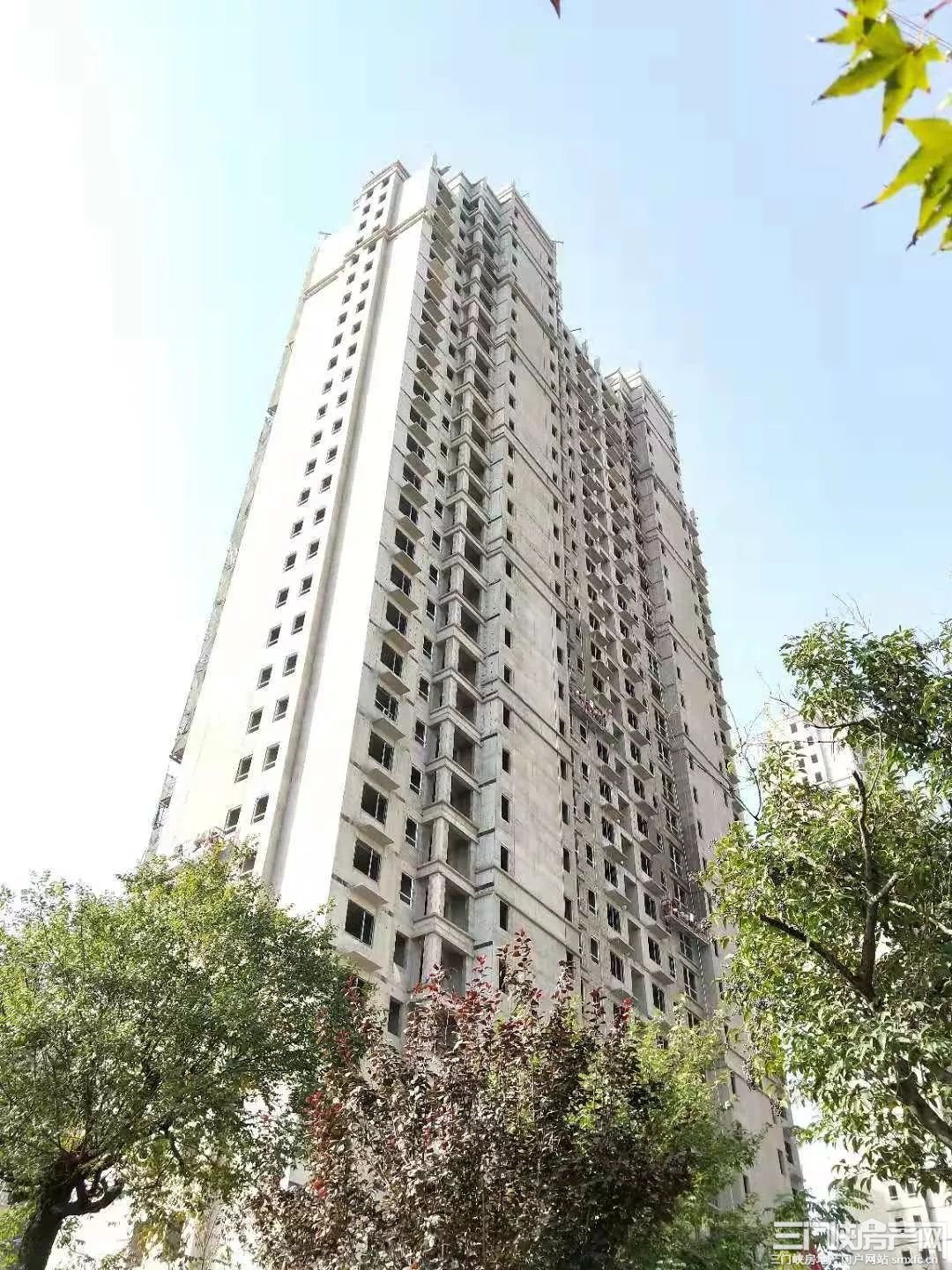

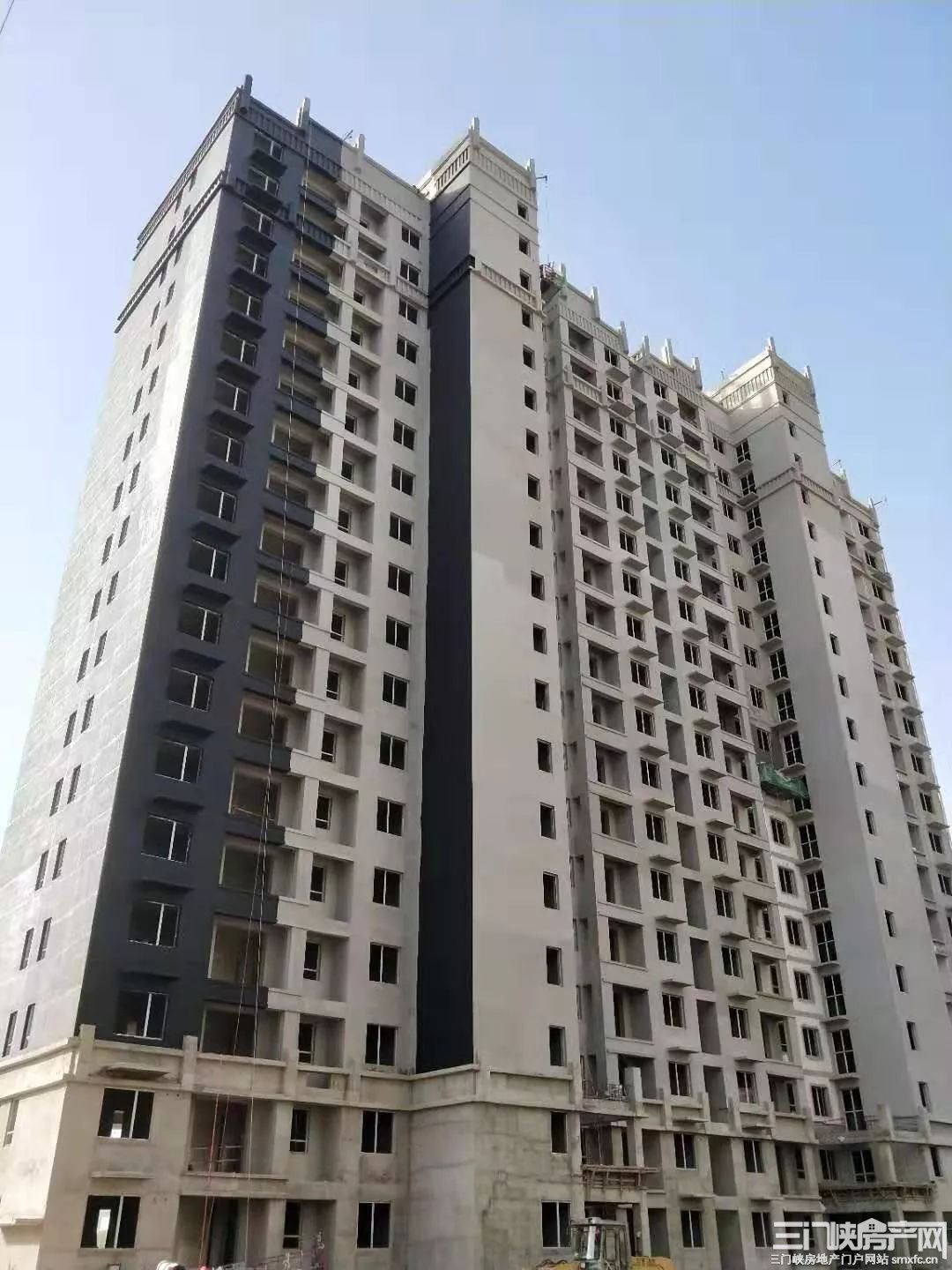

2#楼

2#楼主体施工已封顶

1至33层砌体砌筑完成

33层以下二次结构浇筑完成

17-22层内墙粉刷完成

东单元外墙抹灰完成70%

东山墙保温施工完成

1-22层窗框安装已完成

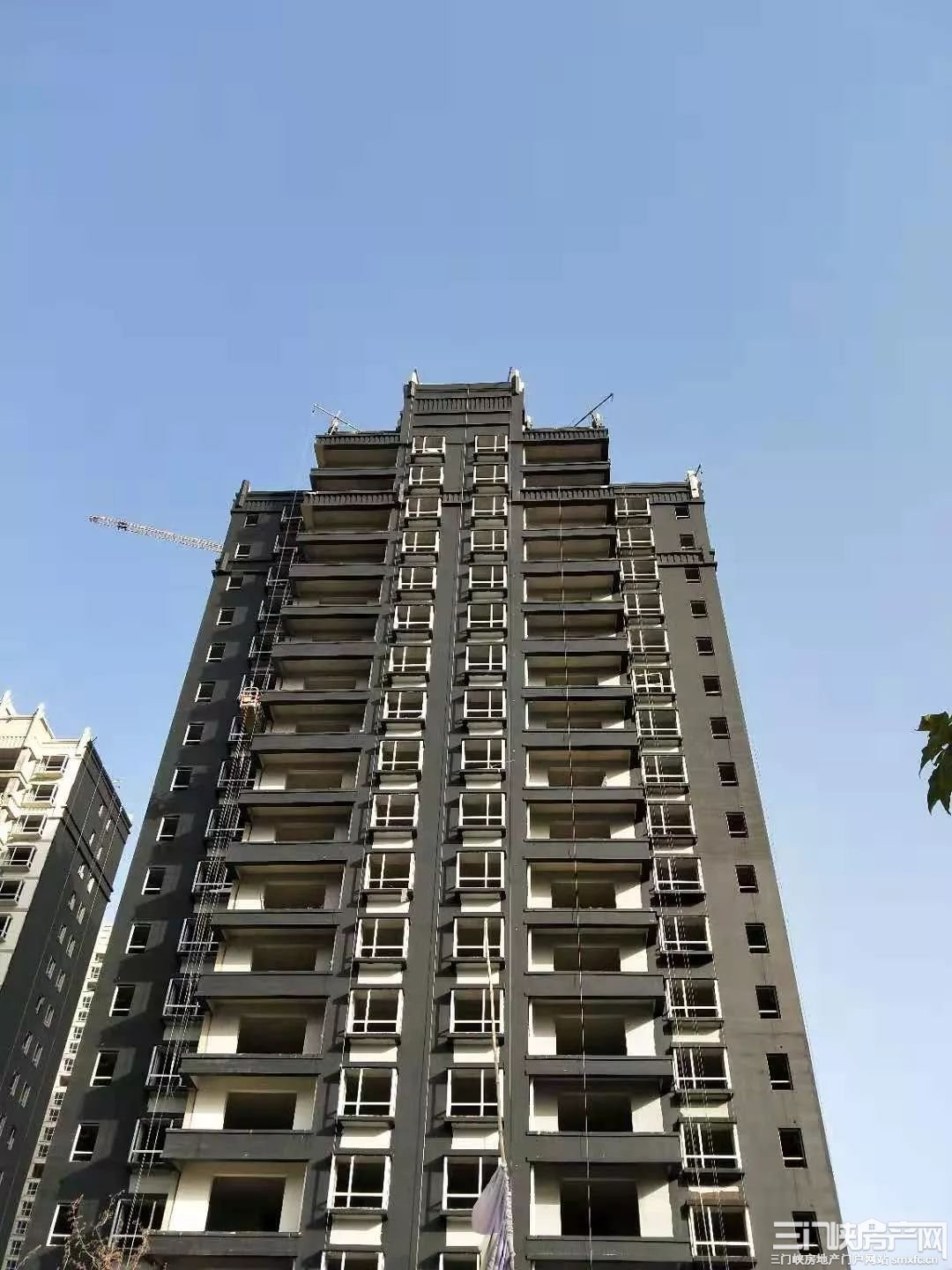

3#楼

3#楼主体施工已封顶

32层砌体砌筑完成

32层以下二次结构浇筑完成

内墙抹灰1-9层完成80%

外墙粉刷完成70%

窗框15层以下安装完成

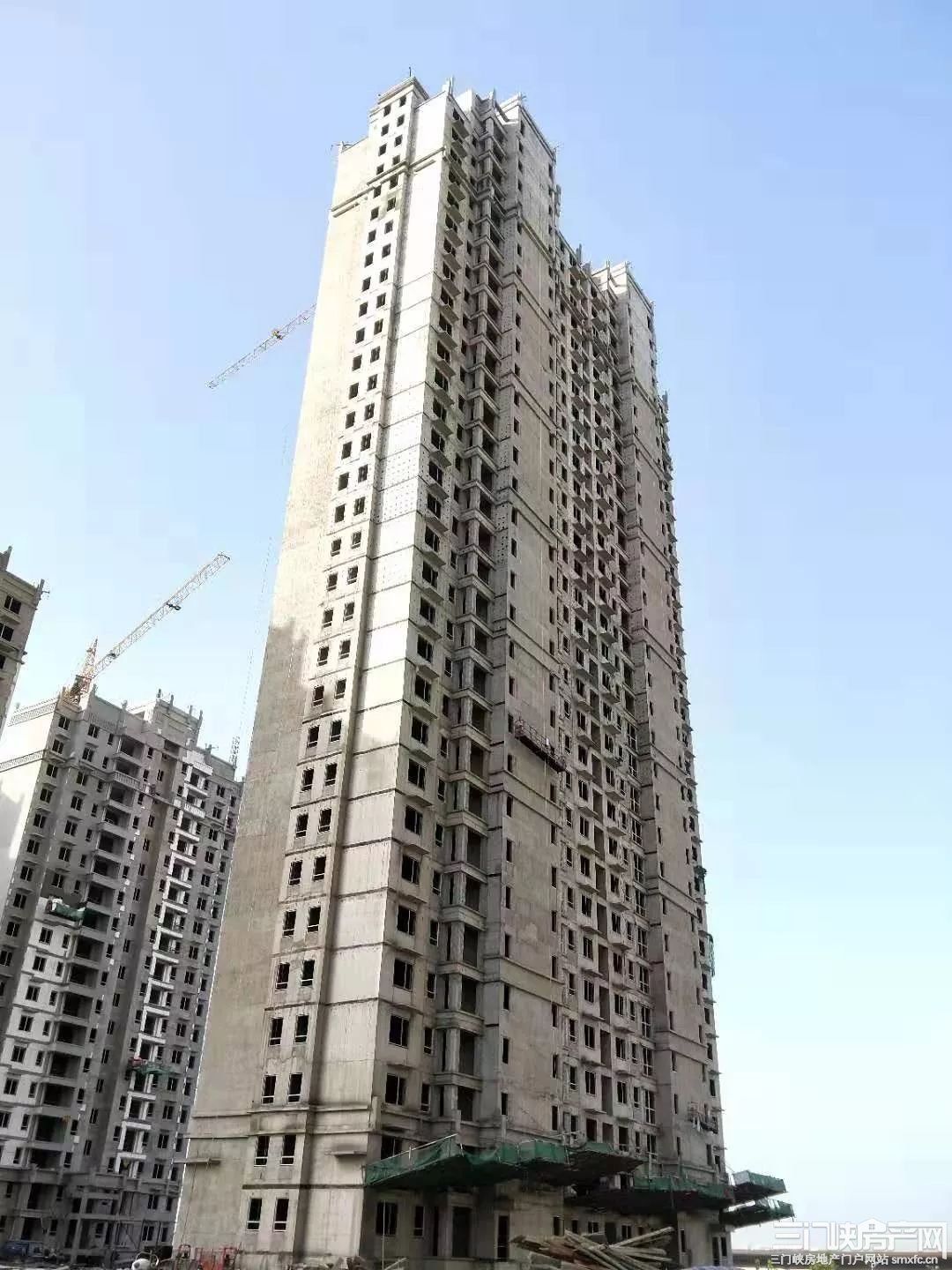

4#楼

4#楼主体施工已封顶

32层砌体砌筑完成

32层以下二次结构浇筑完成

8至14层内墙抹灰完成

外墙抹灰完成70%

15层以下窗框安装完成

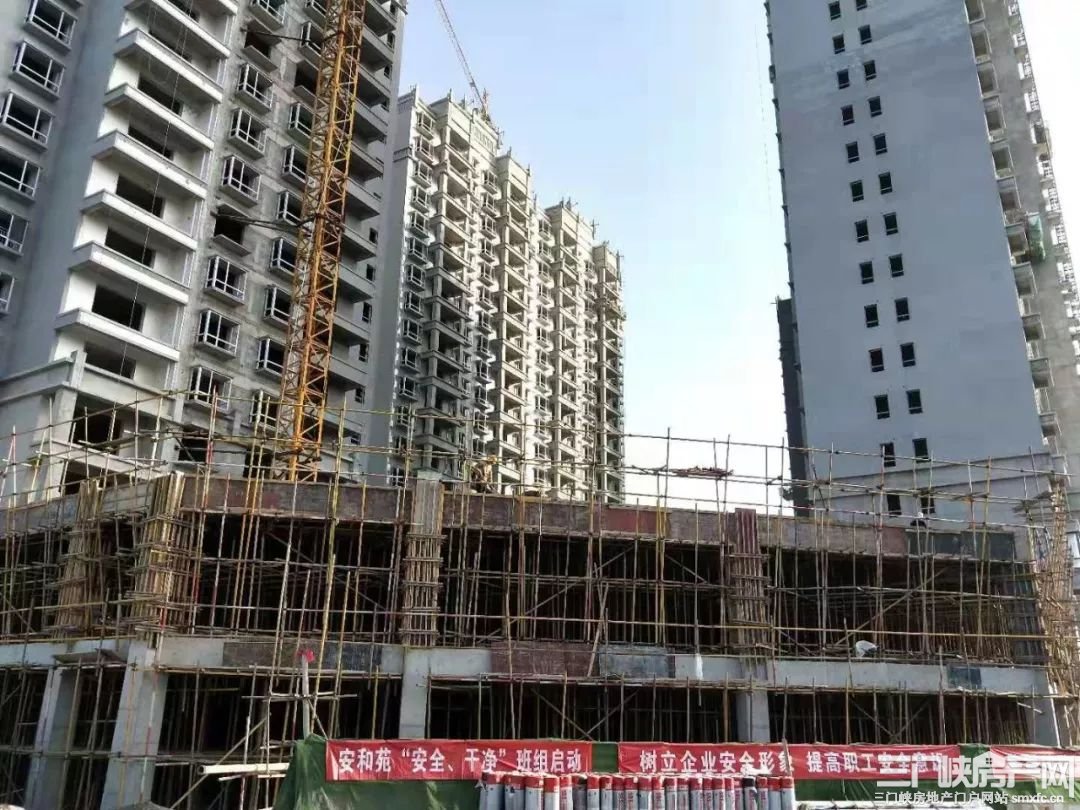

5#楼

5#楼主体施工已封顶

18层砌体砌筑完成

18层以下二次结构浇筑完成

外墙粉刷施工完成外墙保温施工完成80%

内粉1-18层粉刷完成

窗框安装已完成

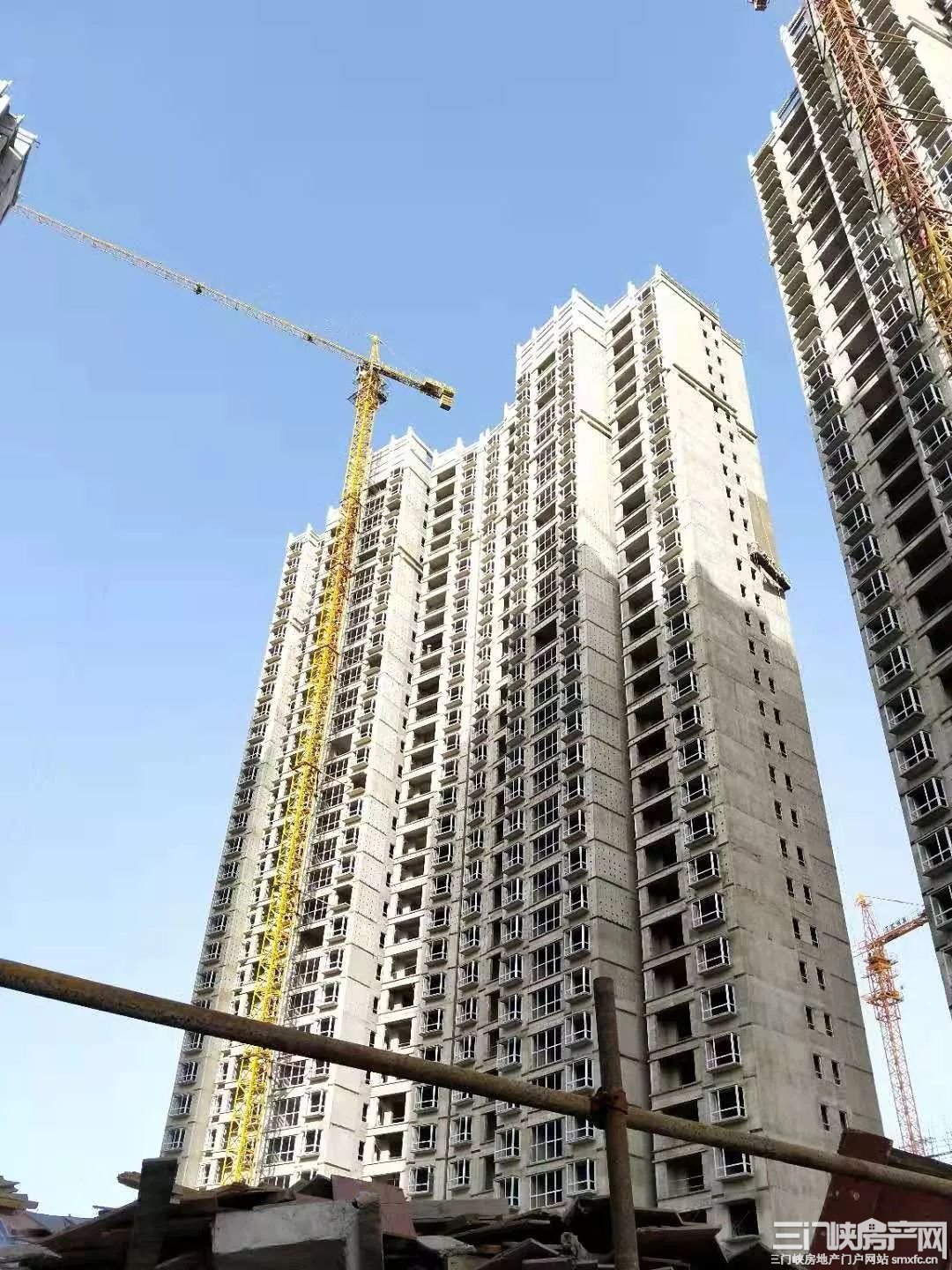

6#楼

6#楼主体施工已封顶

18层砌体砌筑完成

18层以下二次结构浇筑完成

室内粉刷验收完成,数据上墙

外墙保温除塔吊和施工电梯部分已全部完成

窗框安装已完成,玻璃已上楼完成

电梯电气组件安装、调试

消防立管安装完成,吊洞封堵完成

7#楼

7#楼主体施工已封顶

18层砌体砌筑完成

18层以下二次结构浇筑完成

内粉刷验收完成,数据上墙

外墙漆完成70%

窗框安装已完成,玻璃已上楼完成

电梯电气组件安装、调试

消防立管安装完成,吊洞封堵完成

8#楼

8#楼主体施工已封顶

18层砌体砌筑完成

18层以下二次结构浇筑完成

1至18层室内粉刷完成

外墙保温完成90%

窗框安装已完成

楼梯踏步粉刷施工完成

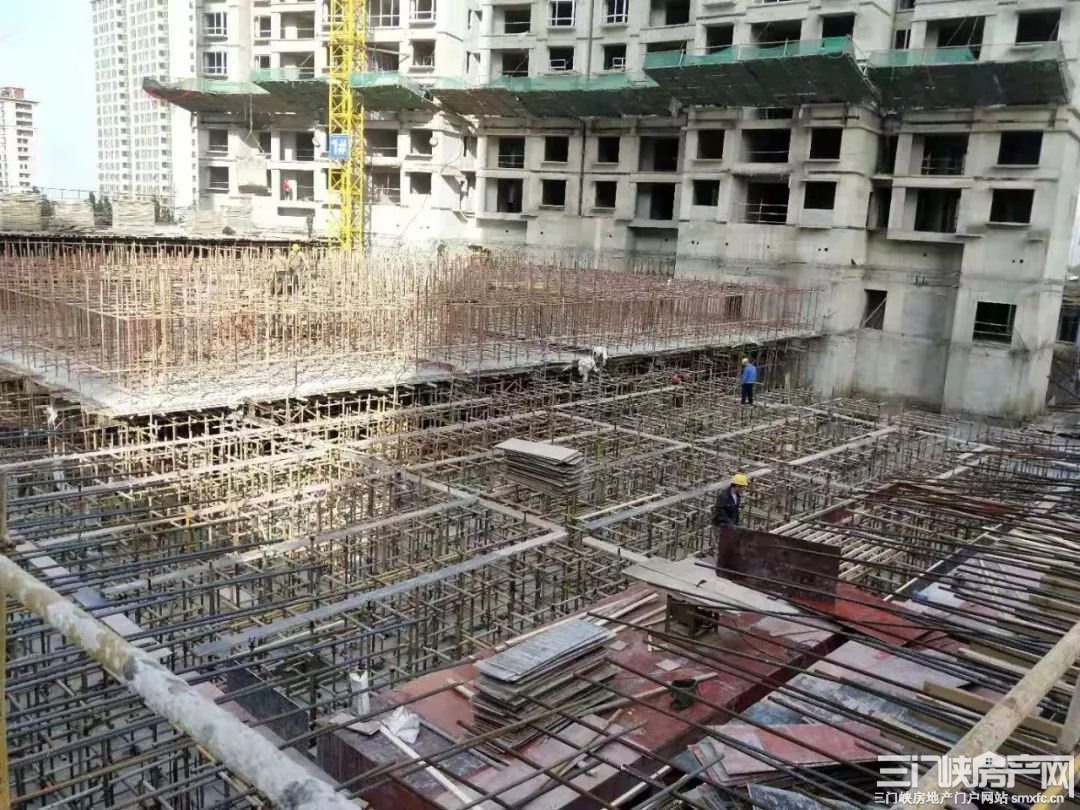

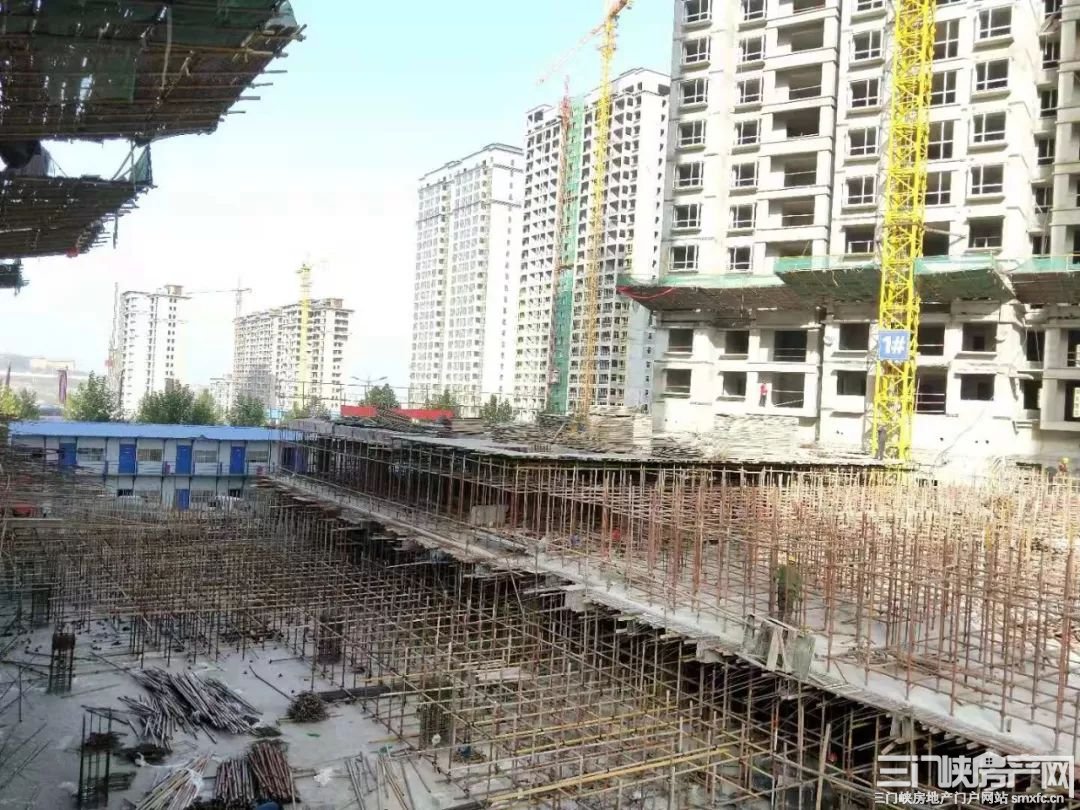

地库部分

6#楼南侧车库负一层混凝土浇筑完成

1#、3#楼中间车库负一层顶板钢筋完成60%

东侧区域平台板支设完成

1#、2#楼中间车库负二层平台板支设完成

1#、2#楼之间车库独基防水保护层施工完成

独基钢筋绑扎完成

3#楼与6#楼间地库已完成

2#楼与4#楼间地库已完成

5#楼与8#楼间地库已完成

4#楼与7#楼间地库已完成

5#楼东侧至7号楼西侧地库防水施工完成

三门峡安和苑项目劳动竞赛实施策划

为贯彻落实“科学管理 不断创新”的质量方针,落实项目质量合格工程的目标,增强分各单位质量管理积极性和质量管理落实能力,贯彻项目常态化管理意识、有效提升安和苑项目部工程质量建设品质、塑造精品工程,围绕“抓落实、提成效、重奖轻罚”的原则,安和与项目部结合参建各方制定了《第四季度劳动竞赛实施方案》。

金秋已过,天气已进入最后一个季度,三门峡安和苑工程项目施工进入了攻坚克难阶段,1#,2#,3#,4#楼砌筑及抹灰施工,5#6#7#8#楼水电施工,地下车库也在分区紧张施工,通过19年最后一季度劳动竞赛的实施,安和苑项目必定会在保证质量、安全的前提下,抓住目前有利的天气条件,高标准完成各项年度目标任务,为安和苑项目早日高标准按期交付为目标!

每一次更新“家”境

只为您能离家更近一步

用一丝不苟的施工态度

毫不懈怠的施工决心

不遗余力的呵护

每一颗满怀期待的心

敬请期待下一次如美绽放

三门峡房产网声明:此信息系转载自其他媒体,版权归属于原作者,三门峡房产网转载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。文章内容仅供参考。如本网站转载的作品涉及版权问题,请原作者持相应版权证明与本网站联系。
二维码 扫描上面二维码
移动看资讯
二维码

三门峡房产网官方微信

三门峡人首选置业平台

关于我们  |  联系我们  |  楼盘入驻  |  人才招聘  |  免责声明  |  友情链接  |  举报中心  |  营业执照

Copyright © 2017-2021 smxfc.cn All Rights Reserved.     豫公网安备41120202000163号     豫ICP备17024768号-10     运营:昱飞网络
