三门峡房产网



每天5万人都在看的平台

城市
搜索框右侧买房管家

【安和苑】2019年5月工程进度播报 五月家书至,幸福亦可期

2019-05-07 23:14来源:三门峡房产网字体:[] 微信二维码用手机看 分享到: 微信二维码

安和苑

均价:元/㎡ [商务中心区] 查看地图 [户型] [相册] [动态] 开发商:

四月已经远去,五月满载热情而来。从一纸图纸,到逐渐成为现实,家的美好近一步兑现,时光见证匠心的打磨,安和苑最新的家音请查收。

工程进度播报

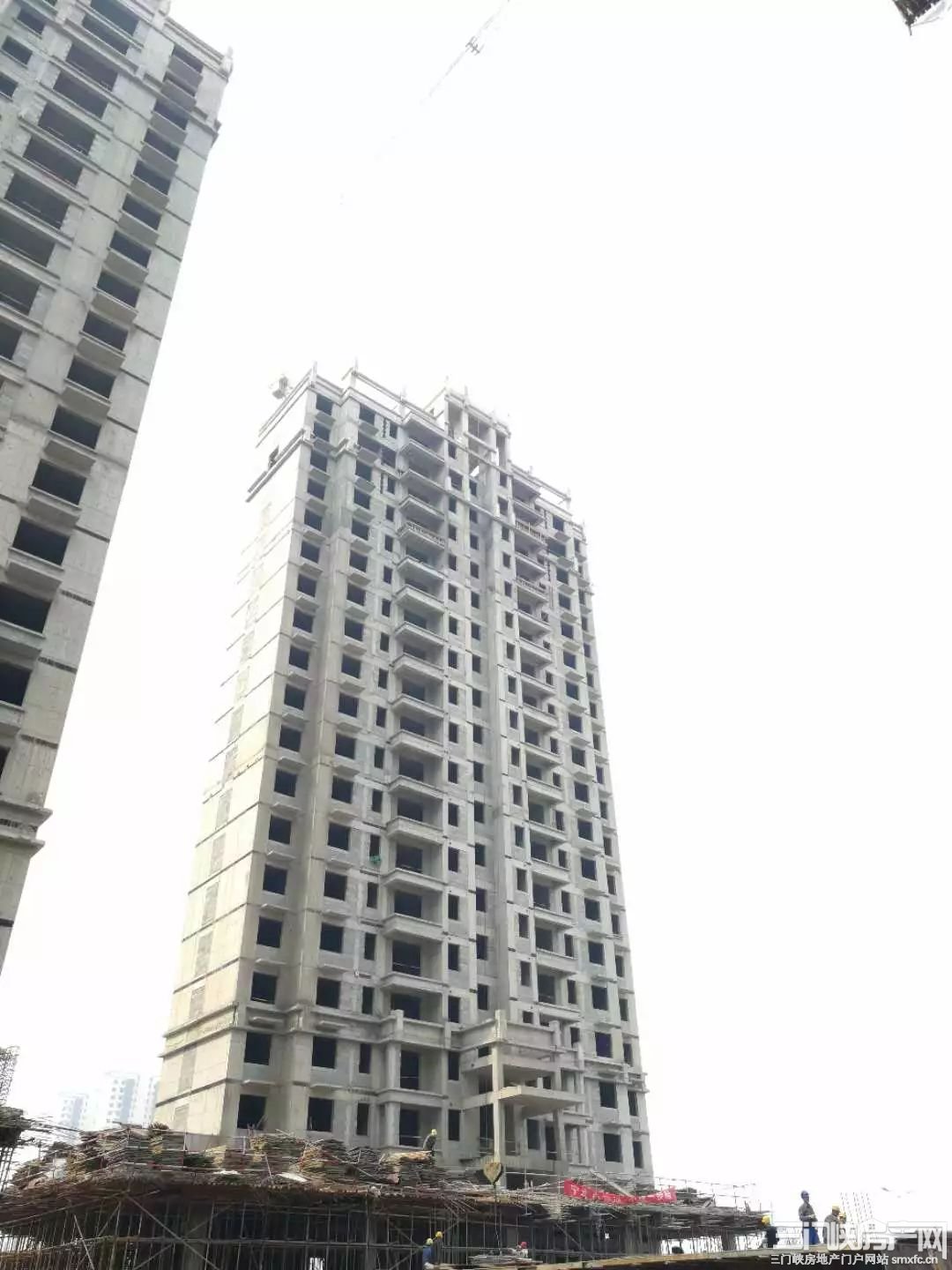

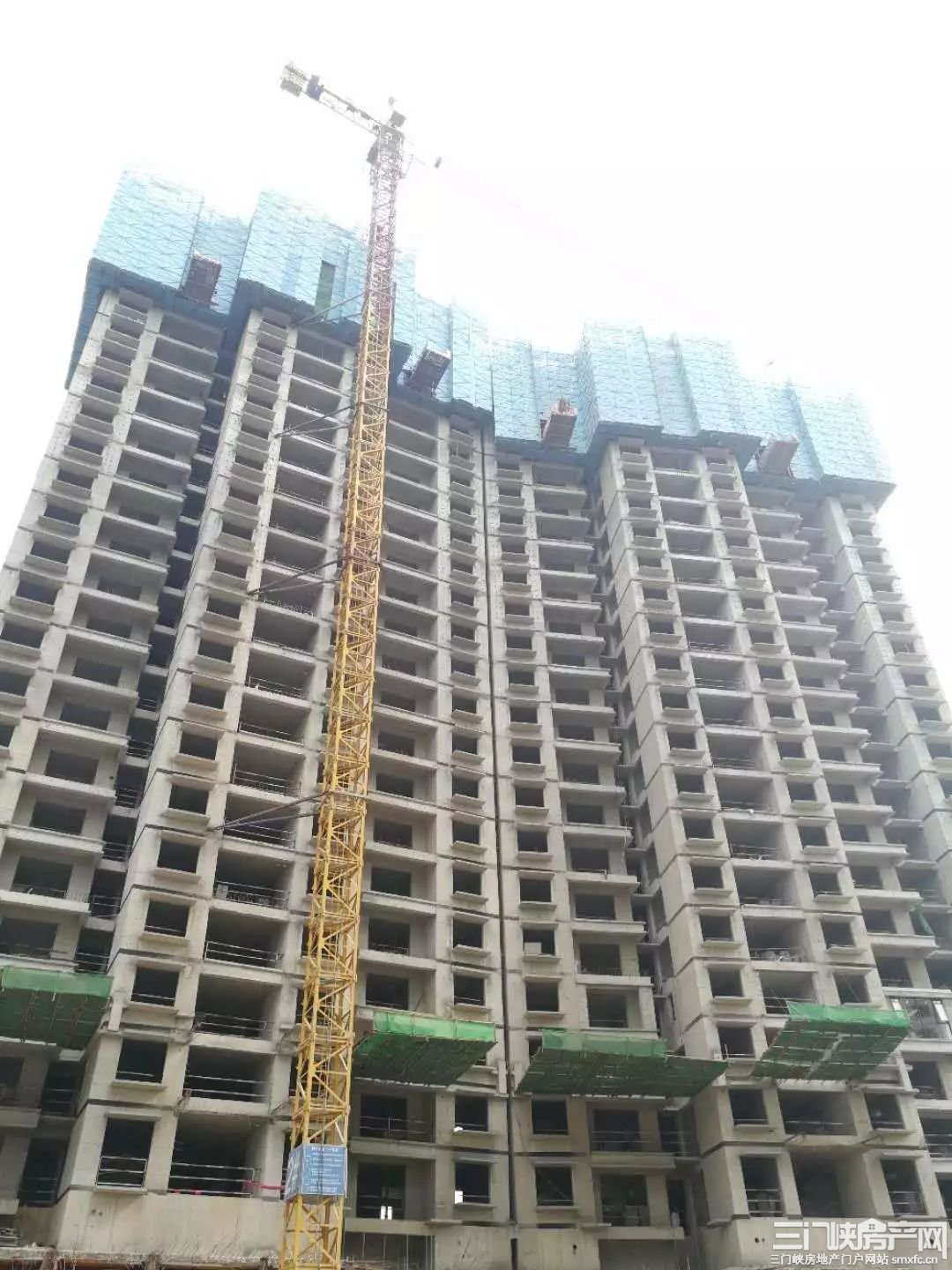

安和苑 1#楼

20层混凝土浇筑完成;8层以下加气块材料上料完成,砌体样板层正常施工。

安和苑 2#楼

东单元21层混凝土浇筑完成,22层梁钢筋绑扎完成;西单元22层混凝土浇筑完成,23层平台板支设完成;8层以下加气块材料上料完成,砌体样板层正常施工。

安和苑 3#楼

24层混凝土浇筑完成;4层样板层验收完成。

安和苑 4#楼

23层混凝土浇筑完成;4层砌体样板层验收完成;5层以下砌体砌筑完成。

安和苑 5#楼

二次结构一层至屋面施工完成;地下室墙体开始砌筑。

安和苑 6#楼

18层以下填充墙砌筑完成;15层以下二次结构浇筑完成。

安和苑 7#楼

15层以下加气块材料上料完成;12层以下砌体砌筑完成。

安和苑 8#楼

15层以上外墙脚手架开始拆除;12层以下二次结构浇筑完成;屋面亮化字安装调试完成。

地库

2、3、6号楼中间车库负二层顶板梁板模板开始支设;4、5号楼中间车库负二层平台板支设完成,钢筋开始绑扎;5#楼与8#楼之间所有车库独基及抗水板防水及保护层施工完成;2#楼至4#楼车库材料基本清理完成。

4月份以来,安和苑项目举行了一系列的质量、安全文明提升活动,持续加大砌体、主体工程的施工过程质量控制,严格工序验收,坚持高标准、常态化管理,坚持策划先行、样板先行、交底先行的原则,固化日常管理动作、推行先进施工工艺,确保工程质量得到持续提升。

日常巡检检查

砼浇筑过程旁站

4月17日,新鸿发置业邀请了金拇指防水材料厂家、鑫苑物业以及项目建设、施工、监理单位各方人员共同参加了《防水工程技术交流暨空裂渗防治技术分析及案例分享交流会》,通过本次会议的成功举办,提升了参建各方对防渗漏施工工艺重要性的认识,杜绝空裂渗质量隐患的发生。

防水工程技术交流暨空裂渗防治技术分析及案例分享交流会

为提高项目安全施工管理标准,结合目前安和苑项目安全管理需要,经参建各方共同商议确定,在2019年4~6月份期间举行安全文明活动提升季活动,通过第二季度连续三个月安全文明提升季活动的举行,提升全员安全管理意识,为全年项目安全管理“零伤亡事故”目标的顺利实现保驾护航。

安全管理缩影之4月30日现场防坠落、触电事故应急演练活动

五月已至,万物皆盛,我们用匠心精琢,让时光凝固,也让美好生活向我们走来。一砖一瓦、一草一木,皆融入建筑的乐章,绘画着家的美好模样。

位处三门峡南站核心地段的安和苑,依托四通八达的交通网络,堪称财富抢滩重地!喜欢的生活就在这里,想去的地方触手可及。安和苑紧邻高铁经济圈,距离三门峡高铁南站仅500米,坐拥天赋交通利好,扼守都市经济交通走廊要道,升值潜力惊人。

周边有剑桥小学、剑桥中学等丰富的学校配套,熏陶孩子高尚生活方式的礼遇。以高规格的教育设施及教育水平,保驾孩子的学习和成长。115-161㎡五证齐全准现房火热销售中。

三门峡房产网声明:此信息系转载自其他媒体,版权归属于原作者,三门峡房产网转载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。文章内容仅供参考。如本网站转载的作品涉及版权问题,请原作者持相应版权证明与本网站联系。
二维码 扫描上面二维码
移动看资讯
二维码

三门峡房产网官方微信

三门峡人首选置业平台

关于我们  |  联系我们  |  楼盘入驻  |  人才招聘  |  免责声明  |  友情链接  |  举报中心  |  营业执照

Copyright © 2017-2021 smxfc.cn All Rights Reserved.     豫公网安备41120202000163号     豫ICP备17024768号-10     运营:昱飞网络
