繁花五月,万邦香榭里在春风的沐浴中茁壮成长,拥有了崭新的模样。家园轮廓日渐清晰,越发精致,为您奉上,最新的进度播报。
工程进度统计及照片拍摄时间
2019年5月7日
1号楼

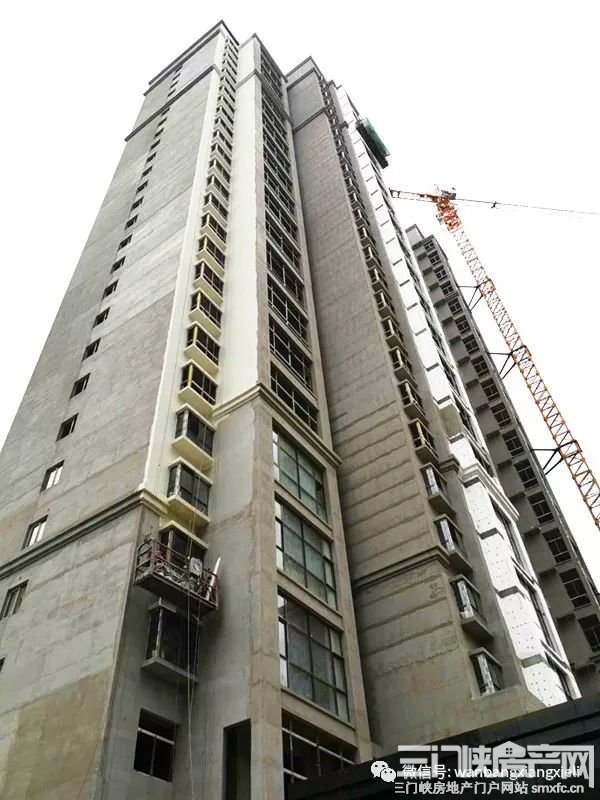

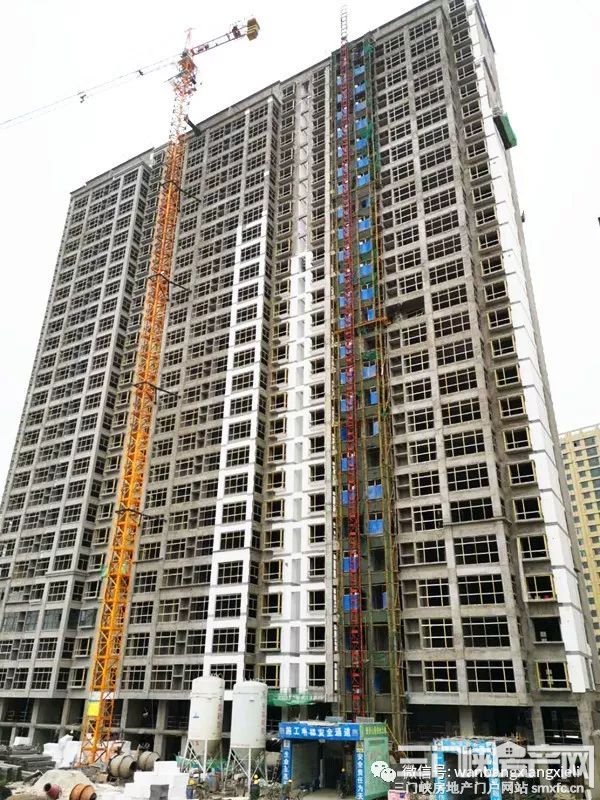

主体施工至地上12层
2号楼
外墙外保温进度完成50%,开始做防水,院内开始栽种名贵树种。
3号楼

楼内铺砖安装管道,大厅周围干挂石材
5号楼
院内栽种名贵树种,并移除材料场地,开始做园林,已完成铺墙地砖,安装管道。具备初步验收条件。
6号楼

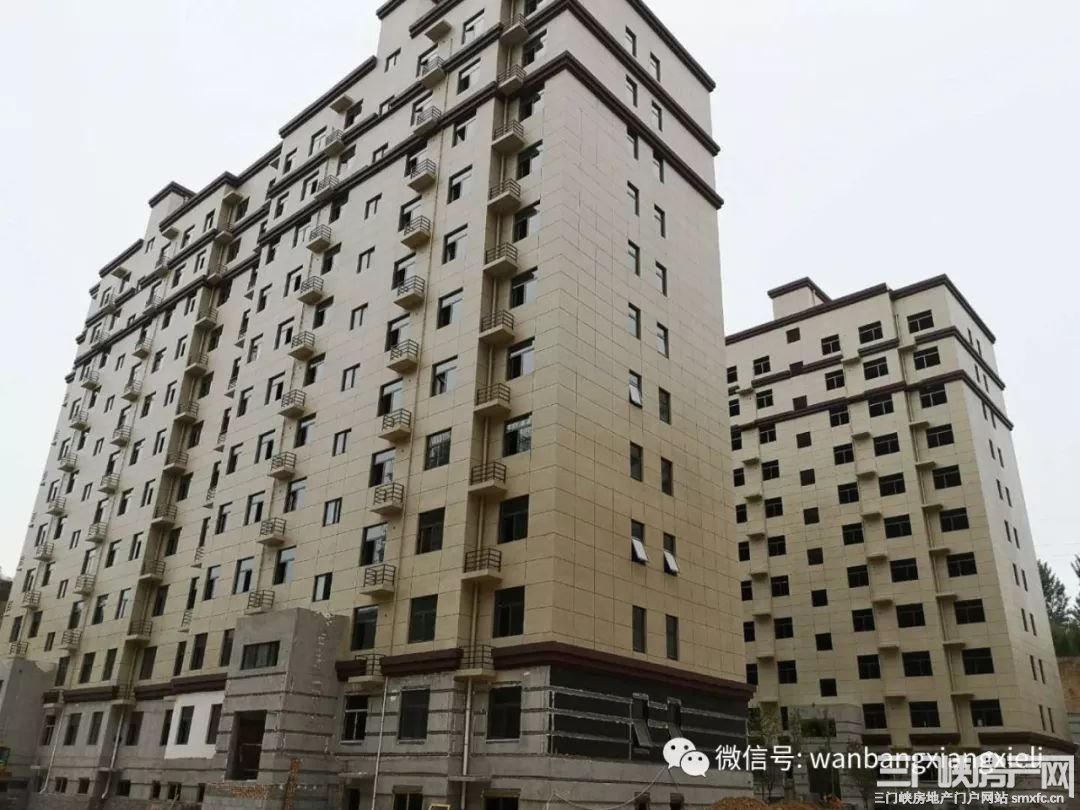

内粉完成90%,外墙外保温进度30%,电梯开始安装。
7号楼

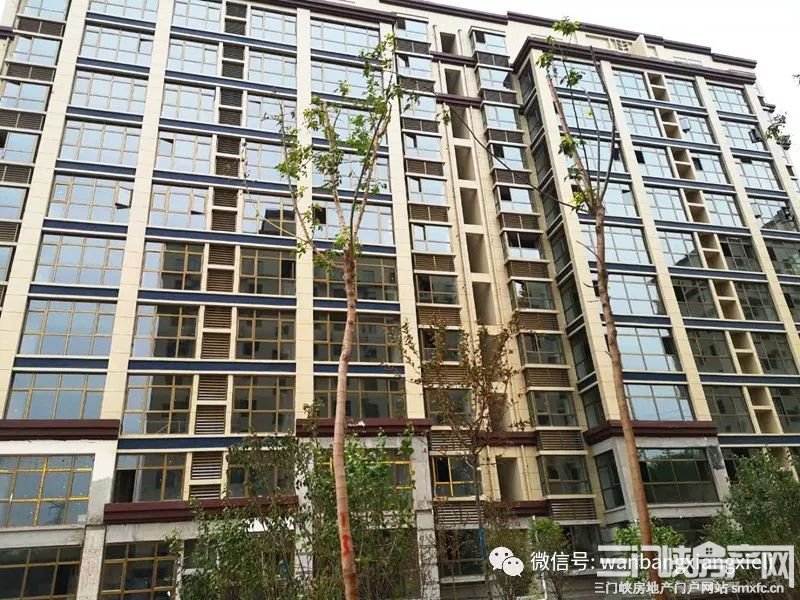

楼内铺砖安装管道,大厅周围干挂石材。
8号楼
开始做园林,已完成铺墙地砖,安装管道。具备初步验收条件。
